NAMACOR Guide complet

Toute votre entreprise, un chantier à la fois

Ce guide montre chaque écran de NamaCor avec une entreprise de démonstration, Constructions Pierre-Lune : de la demande de soumission jusqu'au paiement dans Xero, en passant par le chantier, le téléphone de l'équipe et l'espace client.

Entreprise fictive Constructions Pierre-Lune inc., Saint-Lambert 9 projets 6 travailleurs Captures d'octobre 2026
Tableau de bord de Constructions Pierre-Lune : projets actifs, heures à approuver, coûts, facturé et marge par projet
0
Démarrer

Le tableau de bord

En ouvrant NamaCor, vous voyez d'un coup d'œil ce qui demande votre attention : les heures à approuver, les erreurs de synchronisation Xero, qui est sur le chantier en ce moment et, pour chaque projet actif, le budget, les coûts réels, le facturé et la marge.

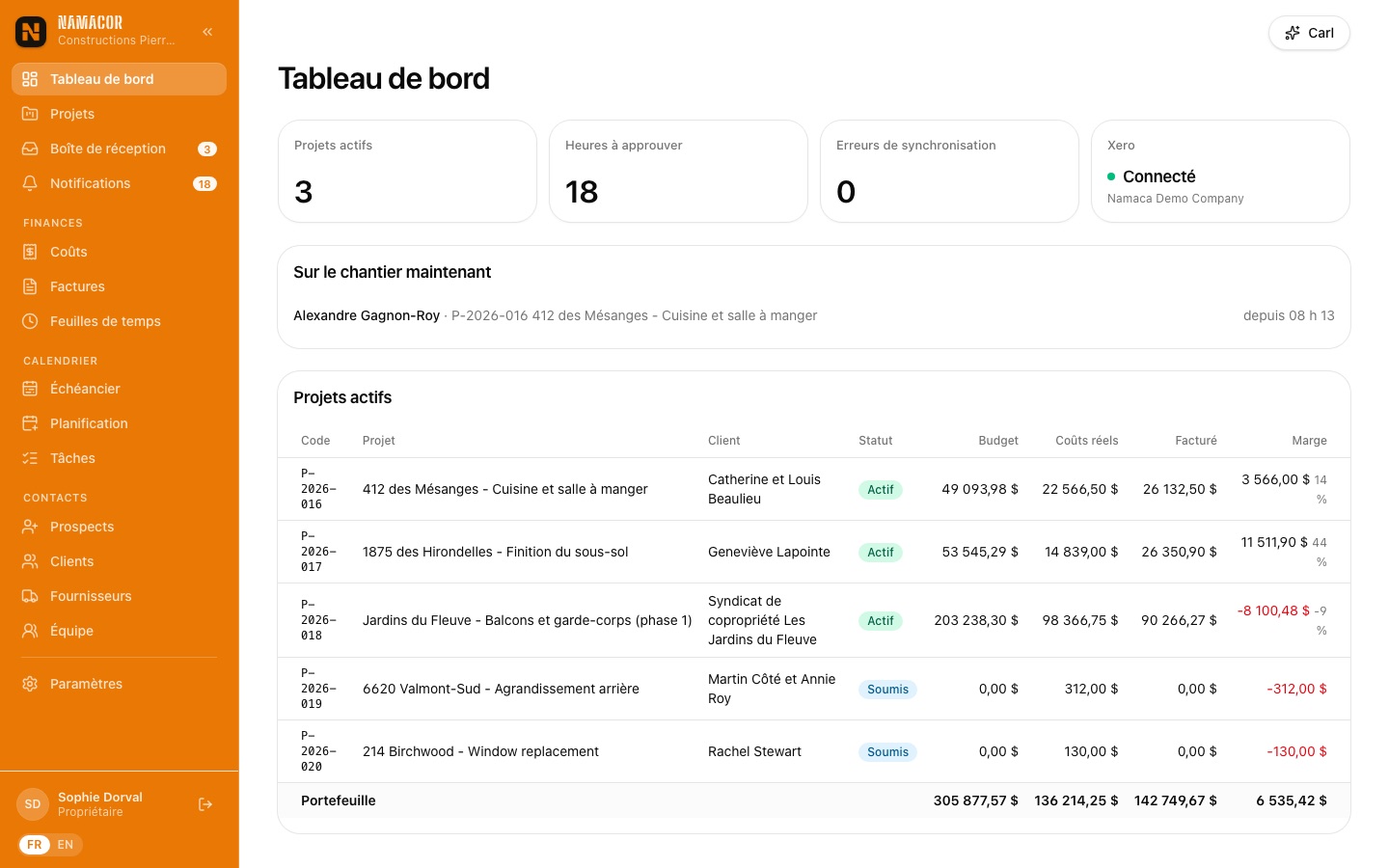

Tableau de bord
Le tableau de bord de Constructions Pierre-Lune. La ligne Portefeuille additionne tous les projets actifs.

Se repérer

  • Le menu de gauche regroupe les écrans : Finances (coûts, factures, feuilles de temps), Calendrier (échéancier, planification, tâches) et Contacts (prospects, clients, fournisseurs, équipe). Les pastilles indiquent ce qui attend : documents à traiter dans la boîte de réception, notifications non lues.
  • Le bouton Carl, en haut à droite de chaque page de bureau, ouvre l'assistant (voir la section 6).
  • Le sélecteur FR | EN, au pied du menu, change la langue de l'interface. Le choix suit votre compte sur tous vos appareils.
  • Chaque projet a un code (P-2026-016) et ses onglets : Résumé, Finances, Soumission, Coûts, Temps, Journal, Échéancier, Tâches, Factures, Ordres de changement, Bons de commande, Demandes de prix, Rapports, Sélections, Fichiers, Événements, Équipe.
Liste des projets

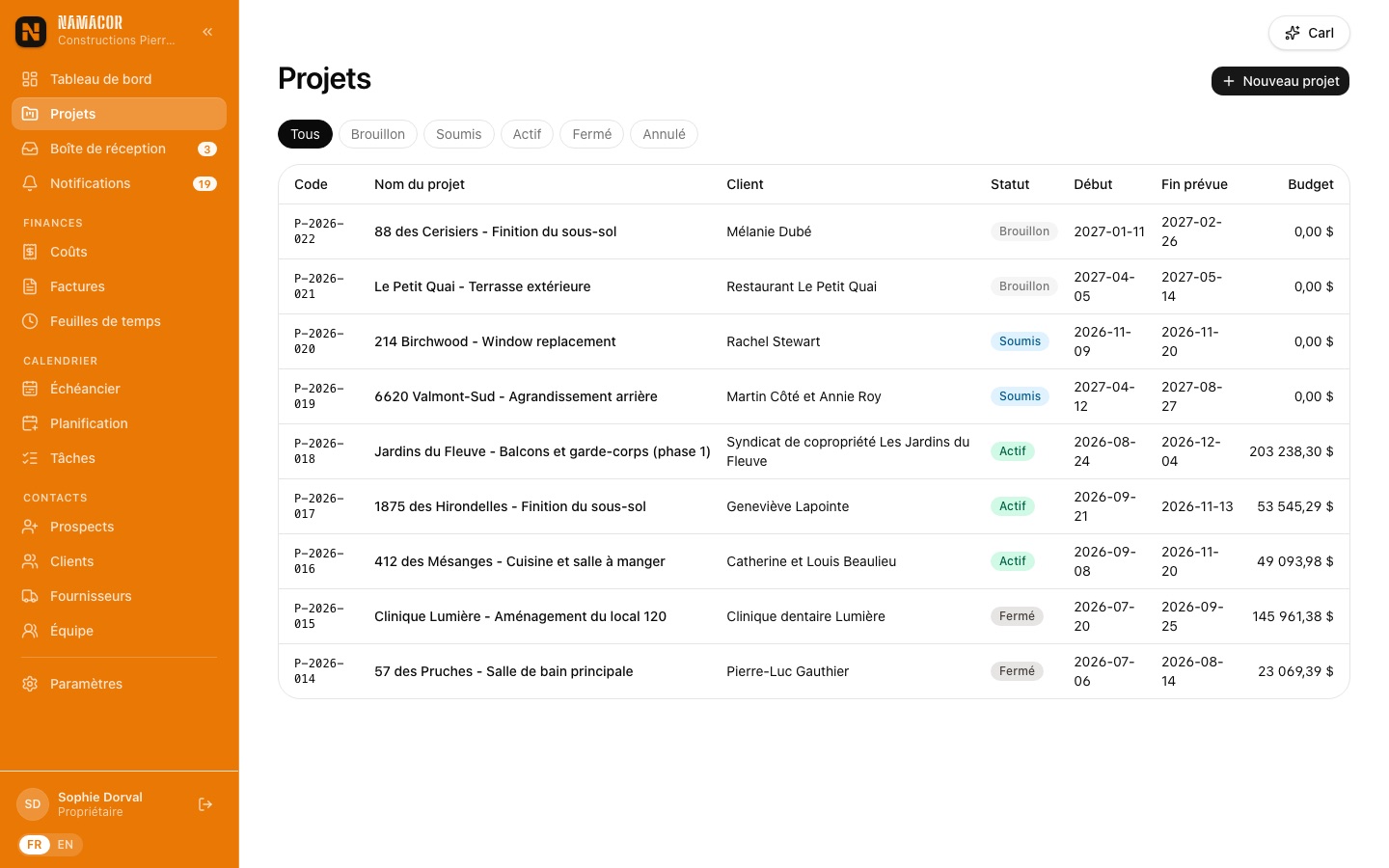

La liste des projets, filtrable par statut : brouillon, soumis, actif, fermé ou annulé.
Astuce. Sur le téléphone, NamaCor s'installe comme une application : Safari › Partager › « Sur l'écran d'accueil » (iPhone) ou Chrome › Installer (Android).
1
Vendre

De la demande à la soumission signée

Une demande arrive par votre site, devient un projet en un clic, reçoit une soumission détaillée dont vous connaissez la marge ligne par ligne, et le client l'approuve en ligne. Le projet passe alors à « Actif » et le budget est en place.

Ne plus perdre une demandeProspects et formulaire public

Chaque entreprise a un formulaire public de demande de soumission, sans compte à créer pour le client. Mettez son lien sur votre site web, votre signature de courriel ou votre page Facebook (Paramètres › Entreprise, ou en haut de la page Prospects).

Formulaire public de demande de soumission
Le formulaire public : nom, coordonnées, adresse des travaux, type de projet, budget et description. Un champ piège et une limite de trois demandes par jour bloquent les robots.
Liste des prospects
Les prospects : les demandes du formulaire portent la mention FORMULAIRE ; les autres ont été saisis par le bureau.
  1. Ouvrez Prospects. Les demandes du formulaire y arrivent seules ; Nouveau prospect ajoute un appel téléphonique ou une référence.
  2. Faites avancer le statut : nouveau → contacté → soumission en cours → gagné ou perdu. Notez vos appels et visites dans les notes internes.
  3. Quand le projet se concrétise, cliquez Convertir en projet : le client est retrouvé par son courriel ou créé, et un projet en brouillon s'ouvre, prêt pour la soumission.

Toutes les coordonnées au même endroitClients

La fiche client garde les coordonnées, l'adresse de facturation, la langue du client (les courriels et l'espace client suivent cette langue) et ses projets. C'est aussi là que vous l'invitez à son espace client.

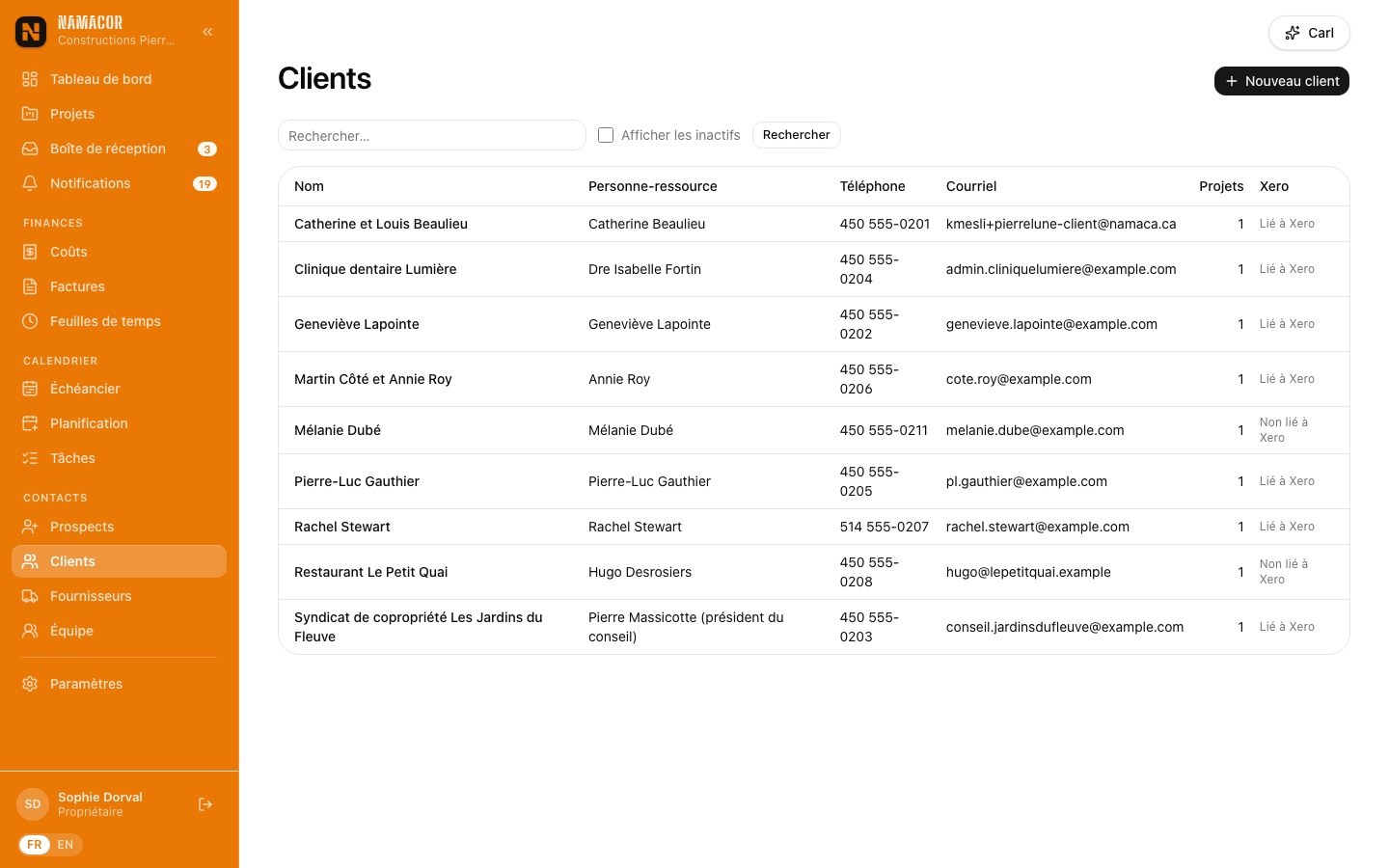

Liste des clients
La liste des clients.

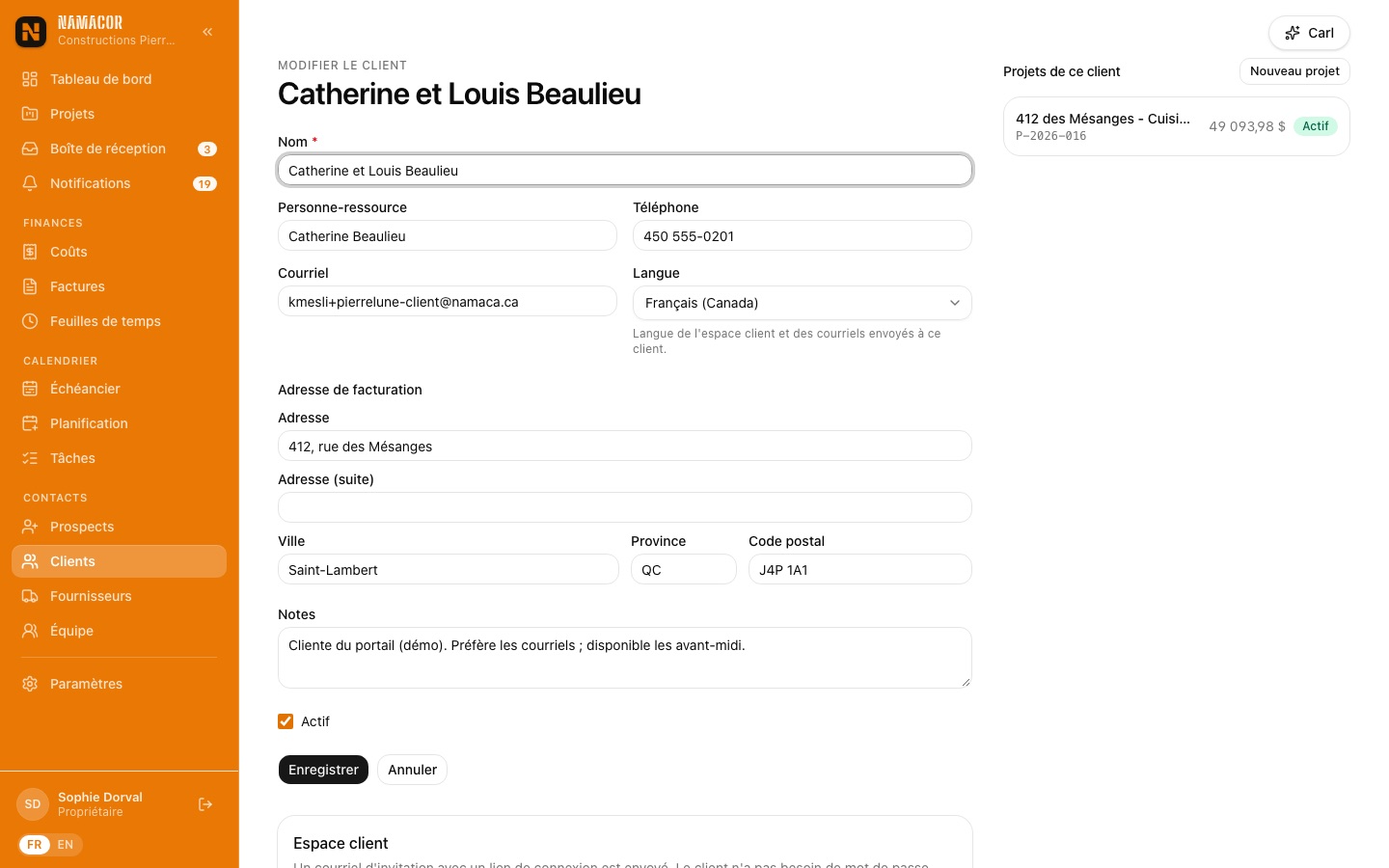

Fiche d'un client
La fiche de la famille Beaulieu : langue, notes, projets et accès à l'espace client.

Chiffrer vite, et connaître sa marge avant d'envoyerLa soumission

Une soumission est découpée en sections (Démolition, Structure, Armoires…). Chaque ligne a une quantité, une unité, un code de coût, et soit un prix unitaire, soit un prix calculé à partir des coûts : (matériaux + main-d'œuvre) × (1 + majoration). Chaque section affiche son sous-total, ses heures estimées et sa marge.

Éditeur de soumission
L'éditeur de la soumission S-2026-0031 (version 2) de la cuisine Beaulieu. La barre du bas montre l'état d'enregistrement et le total taxes incluses.
  1. Dans le projet, onglet Soumission, cliquez Nouvelle soumission. Partez d'une page blanche ou d'un modèle (par exemple « Cuisine complète avec ouverture de mur »).
  2. Ajoutez des sections avec Ajouter une section. Le code de coût de la section est proposé aux nouvelles lignes.
  3. Ajoutez les lignes : à la main, depuis le Catalogue de prix, ou en insérant un Modèle.
  4. Remplissez les coûts. Dès qu'un coût est saisi, le prix unitaire devient calculé (en pointillé) et la marge apparaît.
  5. Enregistrez avec le bouton de la barre du bas ou ⌘ S / Ctrl S.
Sections et lignes
Les sections Électricité et plomberie et Armoires et comptoirs : sous-total, heures estimées et marge par section ; coût sous chaque montant de ligne.

La calculette de coûts

Le bouton calculette, dans les champs Matériaux et Main-d'œuvre, fait le calcul que vous faisiez sur papier. Matériaux : quantité achetée × prix d'achat ÷ quantité de la ligne. Main-d'œuvre : heures × taux horaire ÷ quantité. Le coût unitaire suit ensuite la quantité de la ligne, et le champ calculé est teinté orange.

Calculette de coûts
Les armoires : un lot acheté 14 800 $ pour 22 pi.lin donne 672,73 $ le pied linéaire.

Votre vue et l'aperçu client

Le contrôle Votre vue | Aperçu client bascule entre l'éditeur (coûts, majorations, marges) et exactement ce que le client verra dans le PDF et son espace client. Par défaut, le client voit le sous-total de chaque section, pas le détail de vos prix ; vous pouvez choisir « Prix de chaque ligne » par soumission.

Aperçu client de la soumission
L'aperçu client : les lignes montrent leur quantité, les sections leur sous-total.

Échéancier de paiement, conditions et totaux

Sous les lignes, l'échéancier de paiement (pourcentages du total) et les termes et conditions sont copiés depuis vos paramètres et restent modifiables par soumission. Les totaux montrent le coût total, la marge en dollars et en pourcentage.

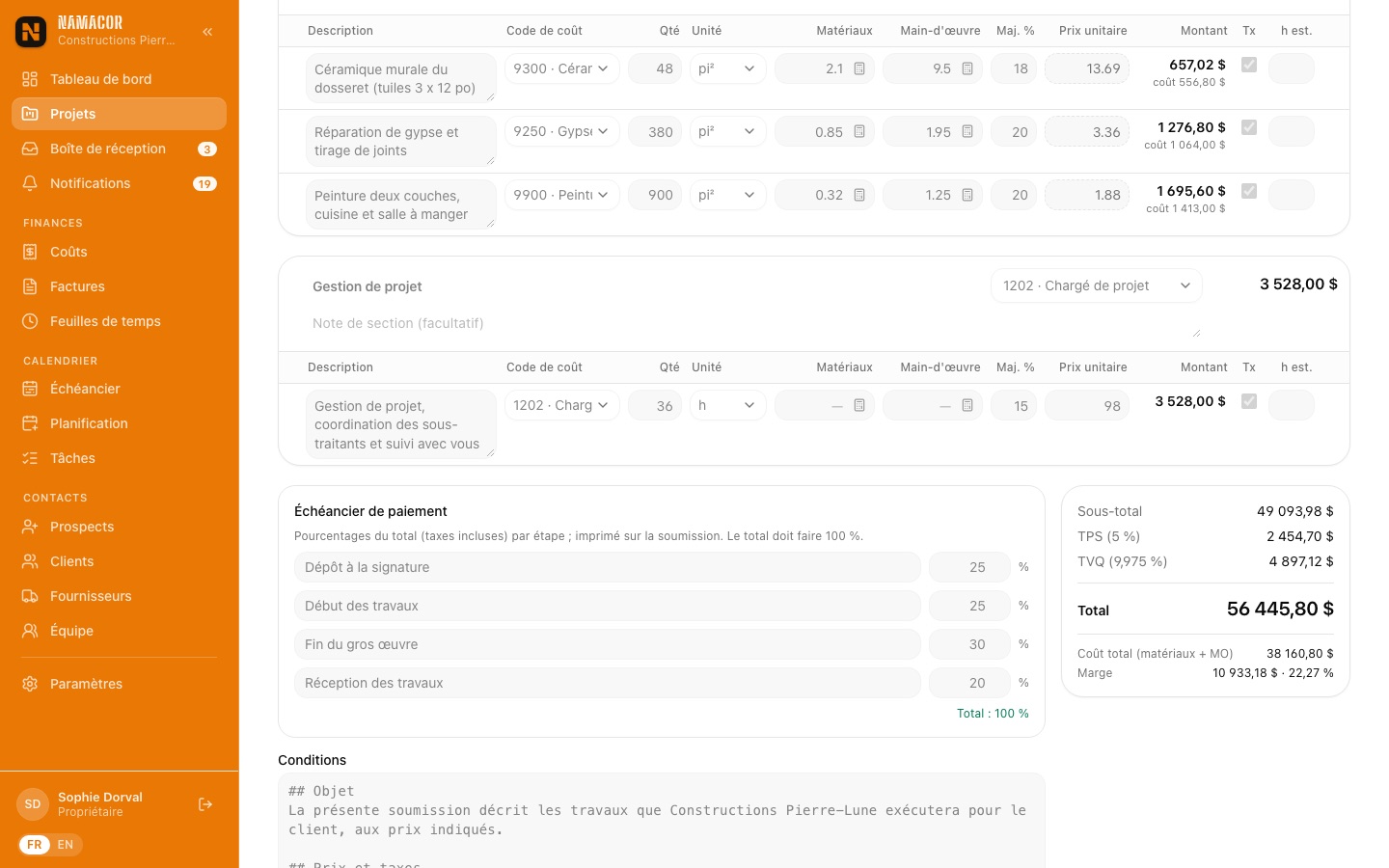

Échéancier de paiement et totaux
Quatre étapes de paiement ; la dernière absorbe l'arrondi. À droite : sous-total, TPS, TVQ, total et marge.

Versions et modèles

  • Nouvelle version copie une soumission envoyée (sections, coûts, échéancier, conditions) sous le même numéro : la cuisine Beaulieu est passée de la v1 à la v2 après une rencontre avec la cliente.
  • Enregistrer comme modèle transforme une bonne soumission en point de départ réutilisable. Les modèles se gèrent dans Paramètres › Catalogue.
  • Le catalogue de prix garde vos prestations courantes à prix fixe ou calculé.
Liste des soumissions du projet

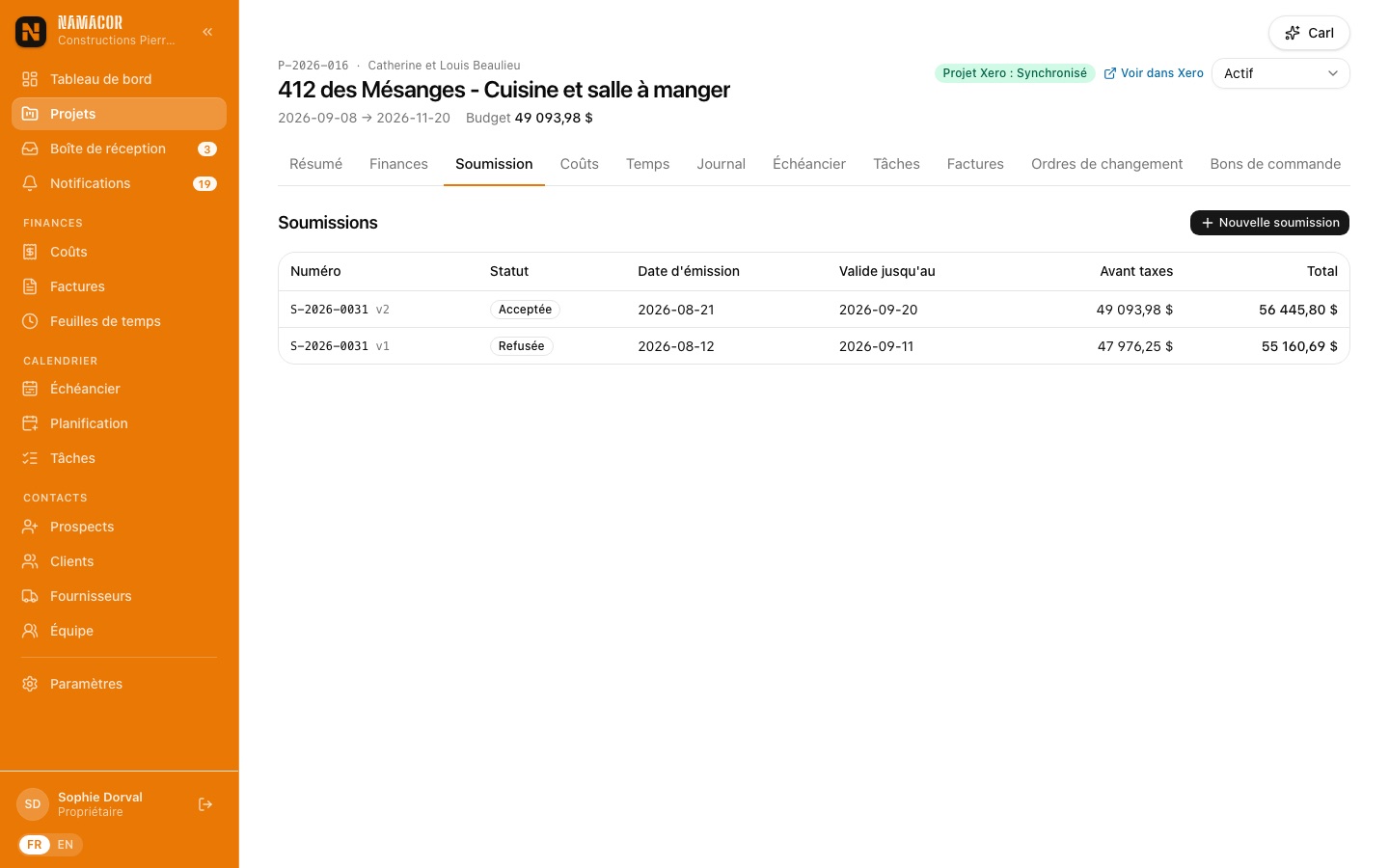

Les deux versions de S-2026-0031.

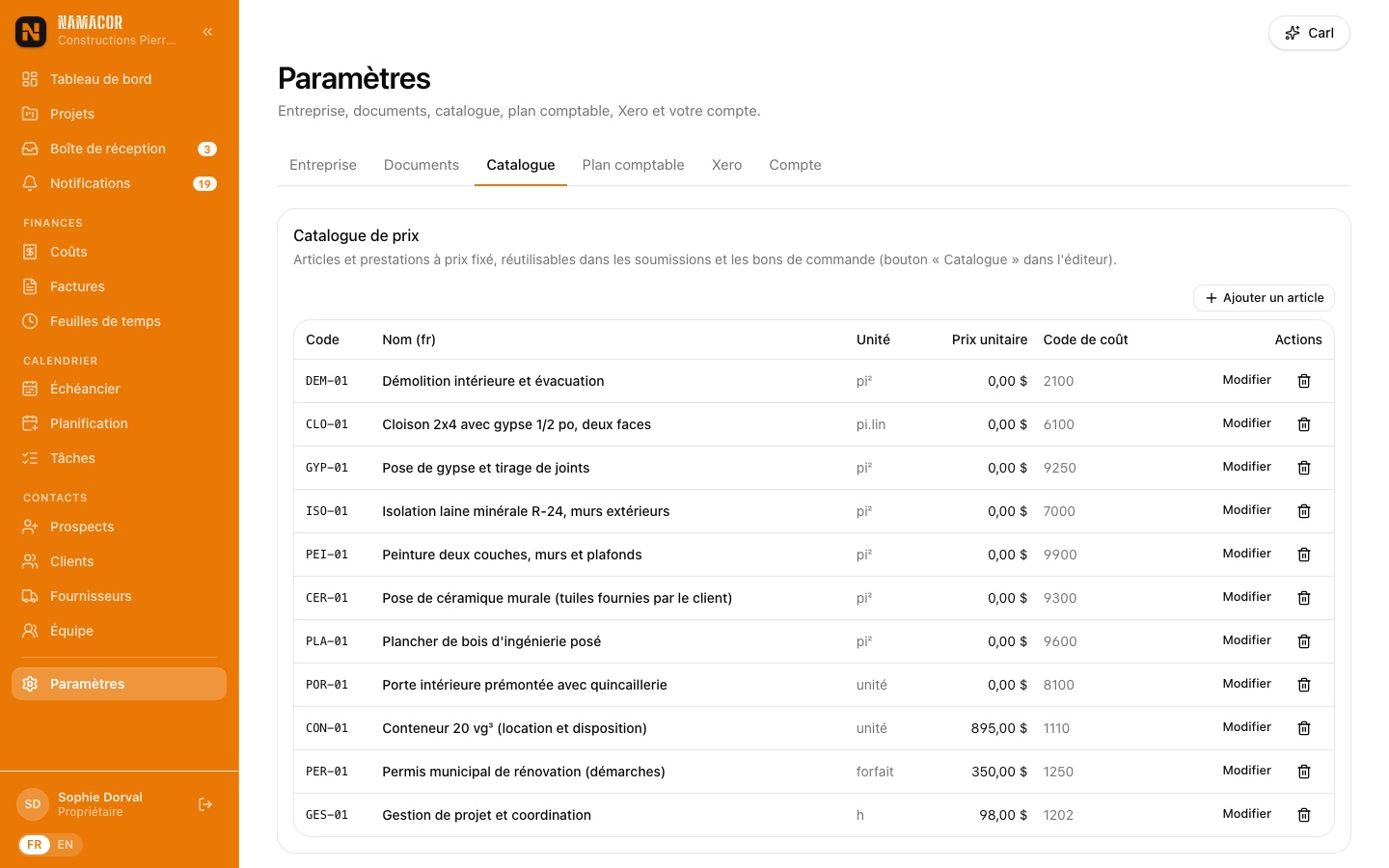

Catalogue de prix
Le catalogue de prix de Constructions Pierre-Lune (Paramètres › Catalogue).

Une signature en ligne, sans imprimerEnvoi et approbation électronique

  1. Dans la soumission, Envoyer par courriel : le destinataire, l'objet et le message (dans la langue du client) sont préremplis, le PDF est joint et le courriel contient un lien vers le document en ligne. Marquer envoyée suffit si vous l'avez remise autrement.
  2. Le client ouvre le lien ou son espace client, lit la soumission, tape son nom et coche « J'ai lu… », puis approuve. Il peut aussi refuser en donnant une raison.
  3. Le bureau reçoit un courriel et une notification. La soumission passe à Acceptée, ses lignes sont verrouillées, le projet passe à Actif et son budget est mis à jour. Une copie acceptée du PDF est conservée.
Carte d'approbation dans l'espace client

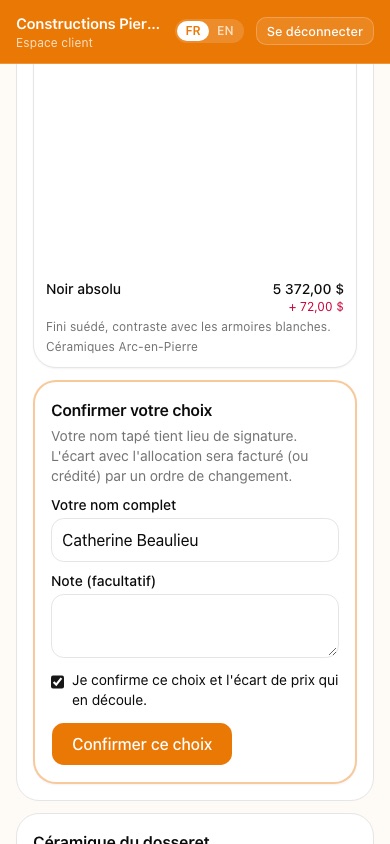

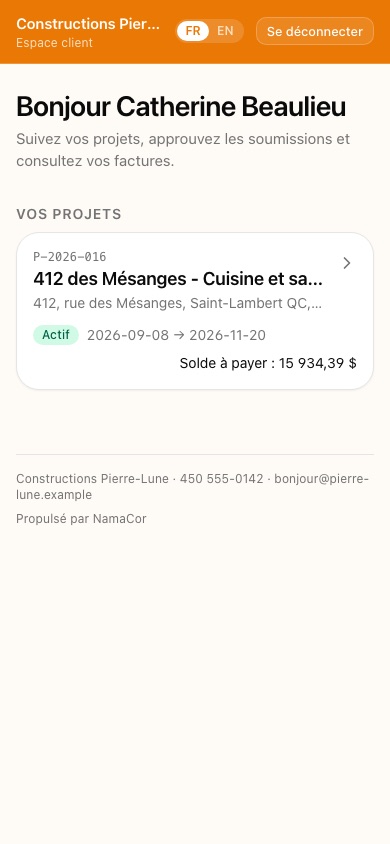

Dans son espace client, Catherine Beaulieu tape son nom et approuve la version 2.
Projet dans l'espace client
Aussitôt, le projet est actif et la valeur du contrat s'affiche.

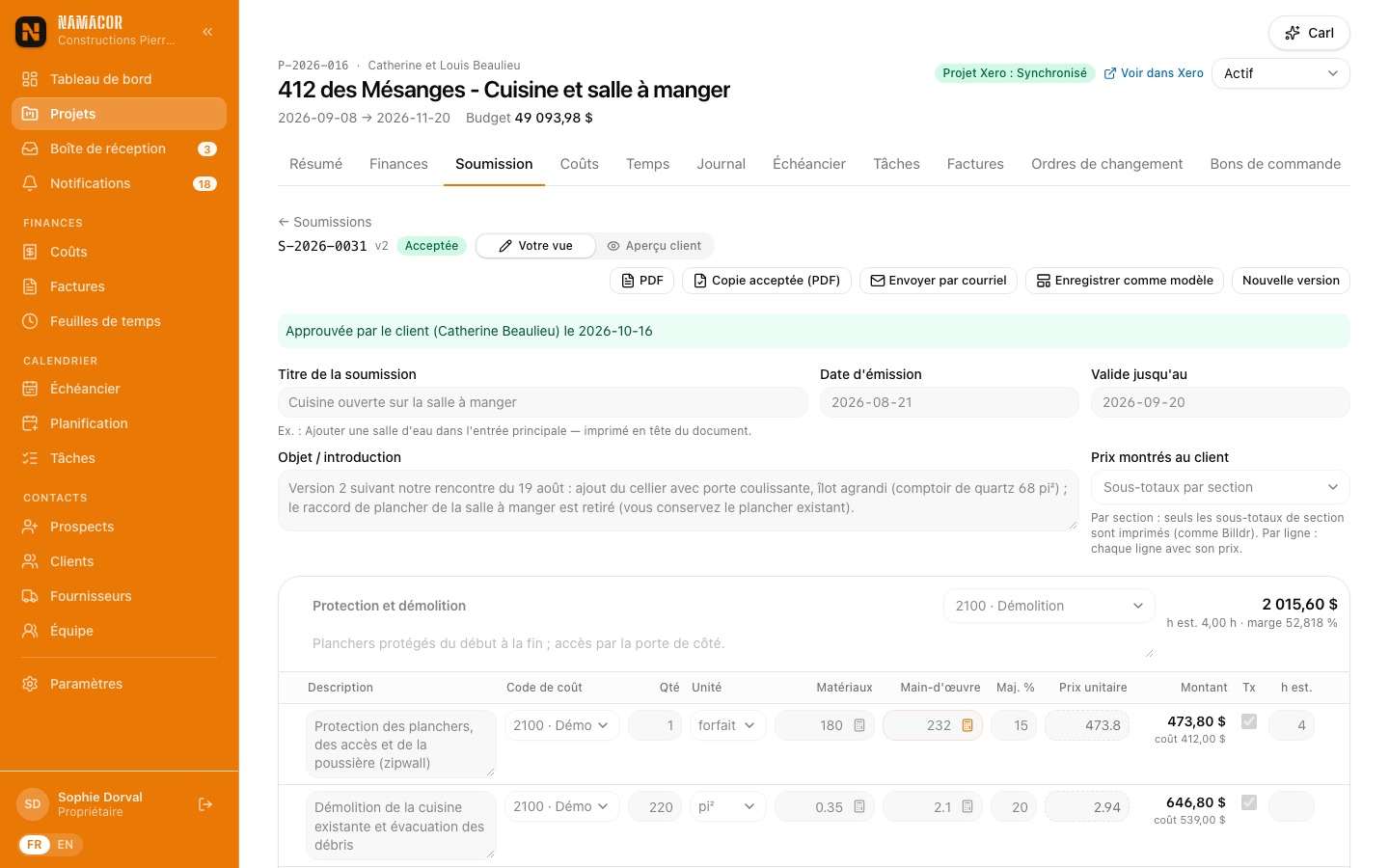

Soumission acceptée
Côté bureau : la soumission porte la mention de l'approbation (nom et date) et une copie acceptée du PDF.
Bon à savoir. Une seule soumission peut être acceptée par projet. Pour modifier un contrat accepté, utilisez un ordre de changement (section 5).

Comparer les prix de vos sous-traitantsDemandes de prix

Avant de chiffrer un lot sous-traité, envoyez une demande de prix à plusieurs sous-traitants de votre répertoire. Chacun reçoit un lien personnel vers une page où il voit la portée des travaux et les plans, puis saisit son prix, sa validité, ses précisions et joint sa soumission.

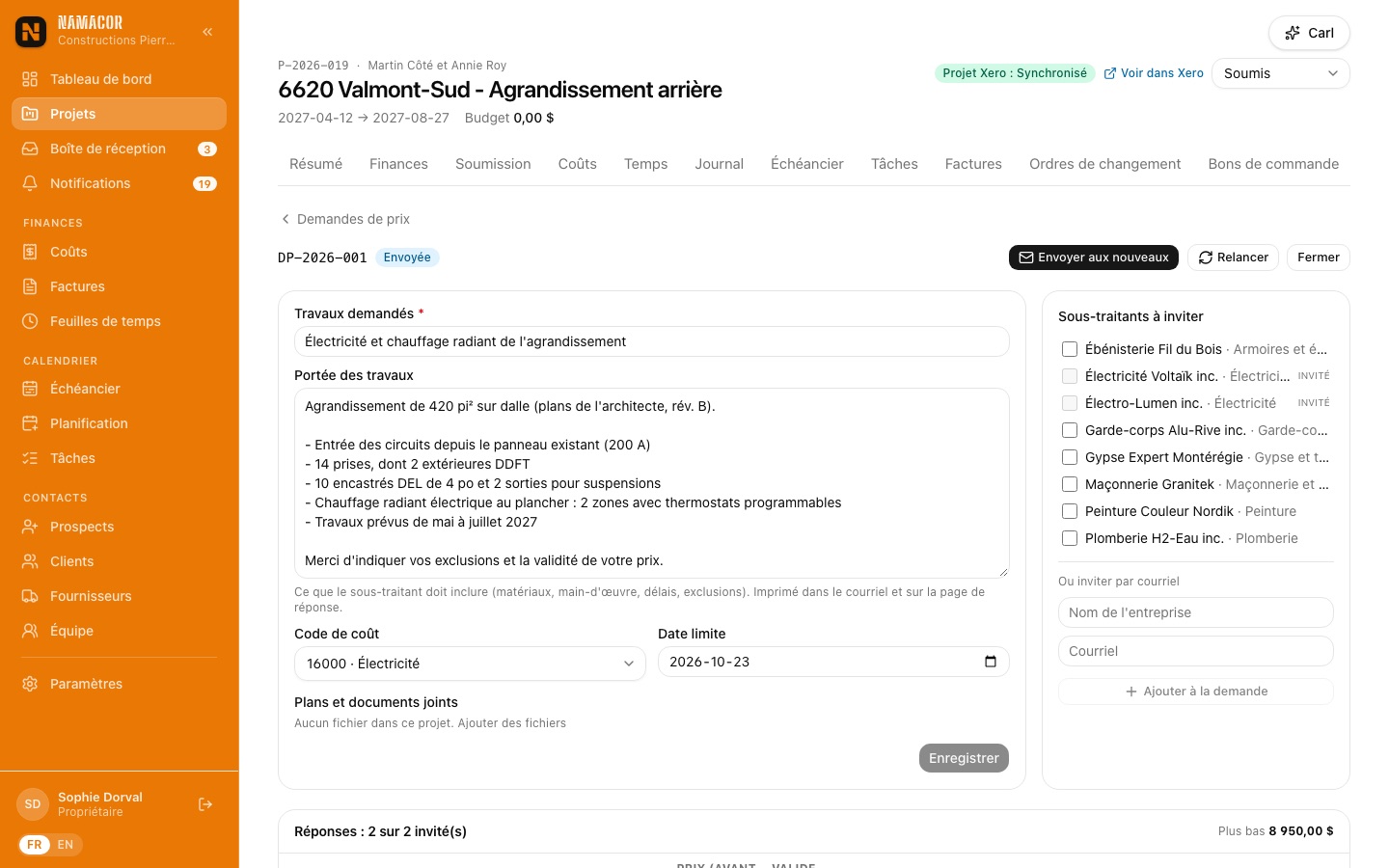

Demande de prix
DP-2026-001, électricité de l'agrandissement Côté-Roy : deux prix reçus, le plus bas en vert.
  1. Onglet Demandes de prix du projet › Nouvelle demande de prix. Décrivez la portée, choisissez le code de coût, la date limite et les plans à joindre (fichiers du projet).
  2. Cochez les sous-traitants à inviter (ou invitez une adresse ponctuelle), puis Envoyer la demande.
  3. Les réponses s'affichent côte à côte avec leur soumission en pièce jointe. Attribuer ferme la demande et ouvre un bon de commande en brouillon pour le gagnant.
2
Exécuter

Le chantier, jour après jour

Chacun sait où il travaille demain, les heures arrivent du téléphone déjà codées, le journal de chantier se remplit avec photos, et ce qui est commandé aux fournisseurs est suivi jusqu'à la facture.

Un plan que tout le monde peut lireÉchéancier et Gantt

L'onglet Échéancier d'un projet liste les phases, tâches et jalons, avec leur statut (planifié, en cours, terminé, bloqué) et les travailleurs assignés. L'affichage Gantt (bureau) se manipule à la souris : glissez une barre pour la déplacer, tirez ses extrémités pour l'allonger, cliquez pour modifier. La ligne orange marque aujourd'hui.

Gantt du projet
Les balcons des Jardins du Fleuve : la membrane des balcons 13 à 24 est bloquée (rouge) en attendant des températures au-dessus de 5 °C.

Le menu Échéancier réunit tous les projets semaine par semaine.

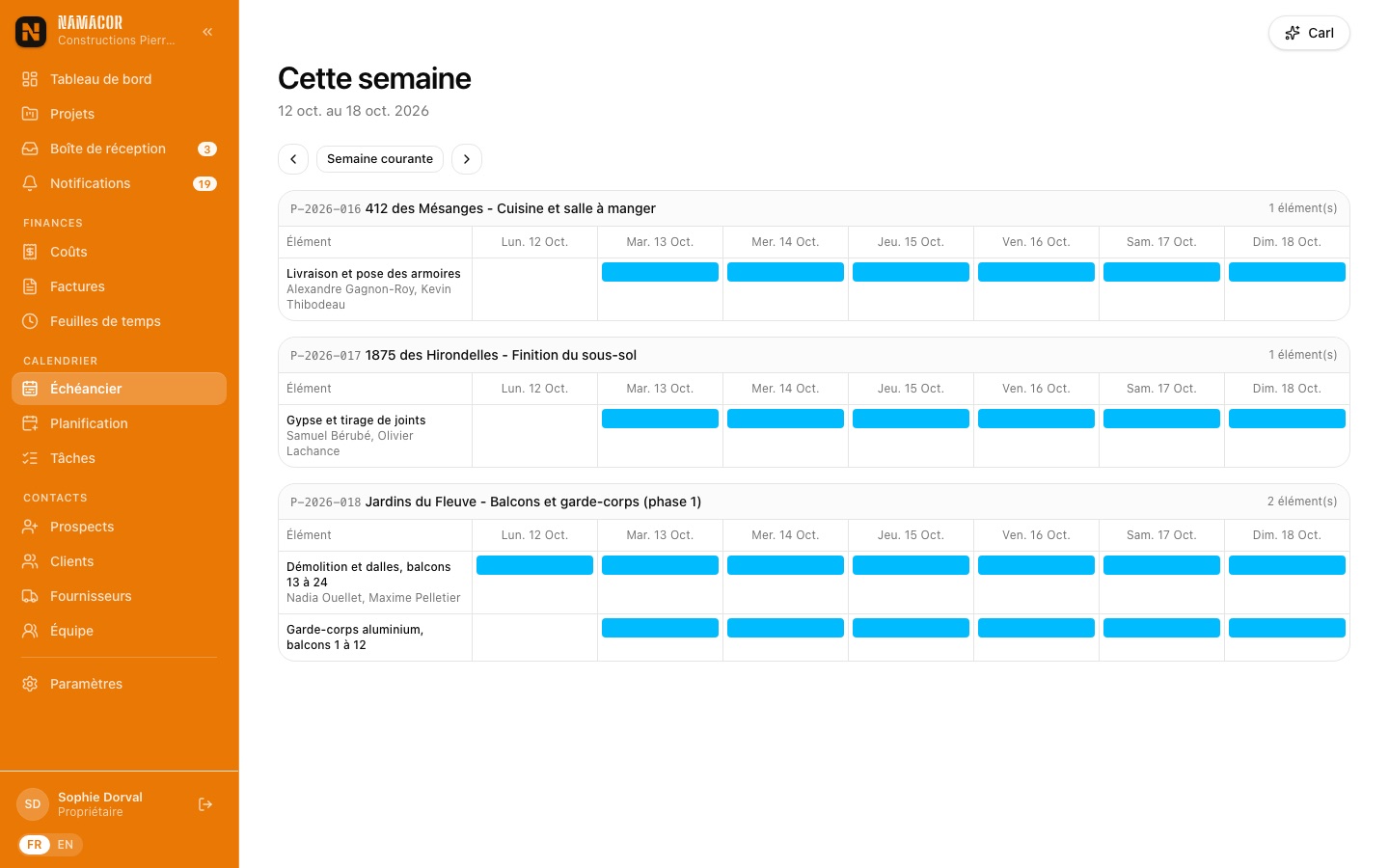

Échéancier de tous les projets
La semaine en cours, tous projets confondus.

Qui travaille où, demain matinPlanification des équipes

Le tableau Planification montre la semaine par employé ou par projet. Cliquez une case pour assigner quelqu'un (projet, heures ou début/fin, rôle, note), cliquez une étiquette pour la modifier. Les absences grisent les cases, et un triangle signale les conflits : chevauchement, plus de 10 h dans la journée ou employé absent.

Planification par employé
La semaine du 19 octobre : Samuel est en formation le jeudi alors qu'il est planifié au sous-sol Lapointe, d'où le triangle.

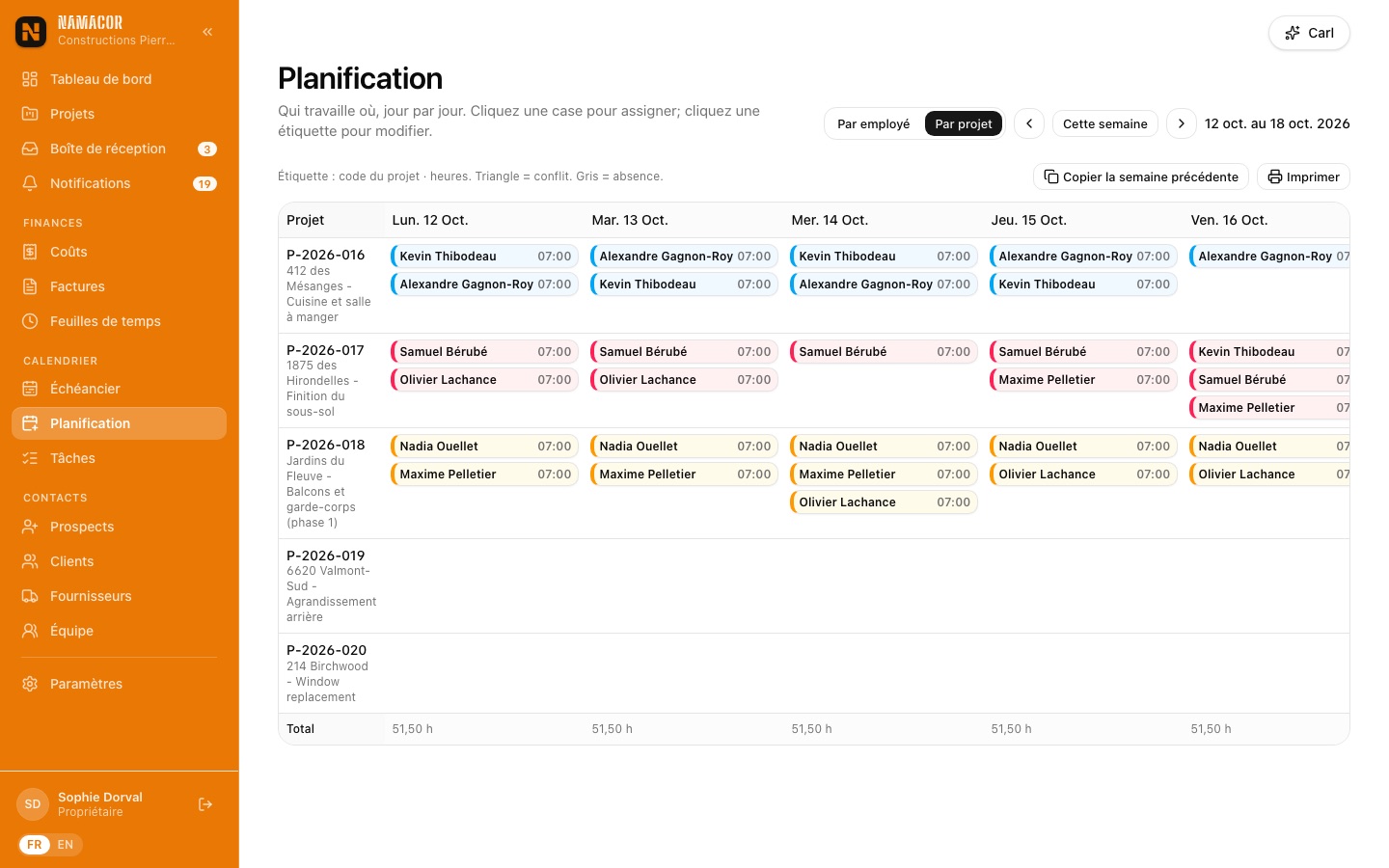

Planification par projet
La même information par projet.
  • Copier la semaine précédente recopie les affectations sans doublons.
  • Ajouter une absence : vacances, maladie, formation ou autre.
  • Un travailleur planifié sur un projet le voit automatiquement sur son téléphone (projets, heures, journal, échéancier).
  • Imprimer sort le tableau pour la roulotte de chantier.

Votre équipe n'a qu'un téléphoneL'équipe sur le téléphone

Les travailleurs terrain se connectent avec un code reçu par courriel, sans mot de passe et sans compte Xero. Ils ne voient que leurs projets, et jamais un montant.

Pointage en cours
Pointage en cours : le temps défile, le chantier est rappelé.

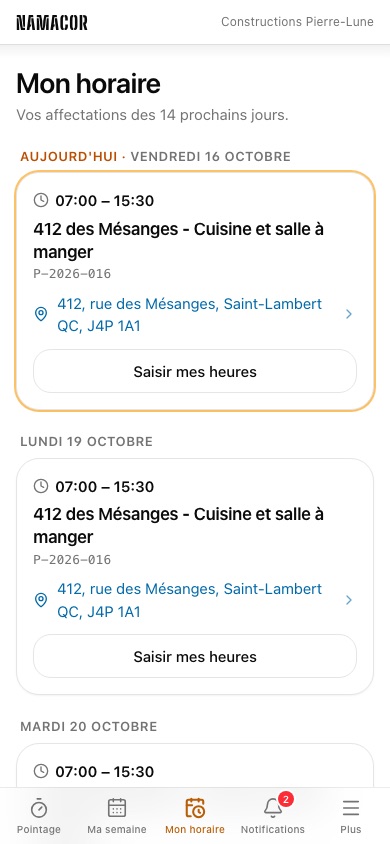

Mon horaire
Mon horaire : aujourd'hui en évidence, adresse cliquable.
Ma semaine
Ma semaine : heures par jour, total et envoi.
Journal avec photos
Le journal du jour, avec photos et légendes.
  • Pointage : choisir le chantier (celui planifié aujourd'hui est proposé), pointer l'arrivée, puis le départ. La position GPS est enregistrée si le téléphone l'autorise. Au départ, les heures deviennent une entrée de feuille de temps (« Pointage 07:02–15:31 »).
  • Ma semaine : saisir ou corriger ses heures, puis Soumettre la semaine.
  • Mon horaire : ses affectations des 14 prochains jours, l'adresse du chantier (lien vers Plans) et les consignes.
  • Journal et Mes tâches : les notes de la journée avec photos, et ce qui lui est assigné.
  • Sans réseau, les heures et le journal sont gardés sur le téléphone et envoyés au retour de la connexion.

Rappel automatique. À l'heure choisie dans Paramètres › Documents (16 h 30 chez Pierre-Lune), les travailleurs qui ont des heures non soumises reçoivent un rappel.

Des heures justes, approuvées en un clicFeuilles de temps et approbation

Le menu Feuilles de temps regroupe les heures de la semaine par travailleur. Approuvez une semaine entière ou une sélection ; rejetez avec une note, et le travailleur la voit sur son téléphone. À l'approbation, le coût de main-d'œuvre est figé (heures × taux interne du jour) et l'heure part vers Xero Projects.

Feuilles de temps à approuver
La semaine du 12 octobre : entrées en brouillon, soumises, et une entrée rejetée avec sa note.

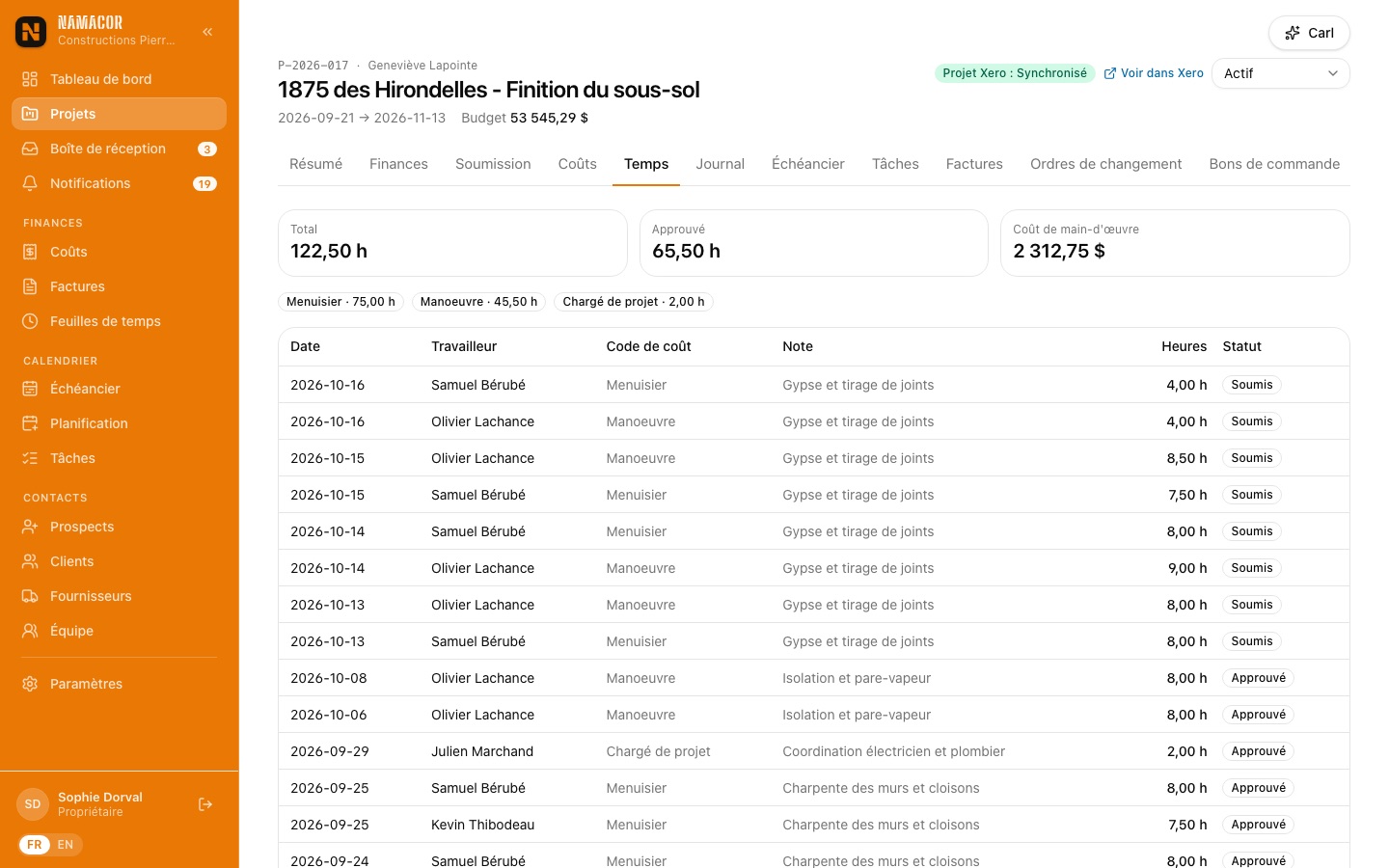

Temps du projet
L'onglet Temps d'un projet : heures totales, approuvées et coût de main-d'œuvre par code.
Astuce. Entrez les taux internes (Équipe) avant d'approuver les premières heures : une heure approuvée sans taux est comptée à 0 $ et le projet le signale dans ses Finances.
  • Exporter (Excel) sort la semaine pour la paie.
  • Le bureau peut aussi saisir des heures pour un travailleur (Ajouter pour un travailleur).

La mémoire du chantierJournal de chantier

Un journal par projet et par jour : météo, température, nombre de travailleurs, notes, retards, sécurité, visiteurs et photos. L'enregistrement est automatique. Cochez Visible au client pour qu'une entrée et ses photos apparaissent dans son espace client.

Journal du projet

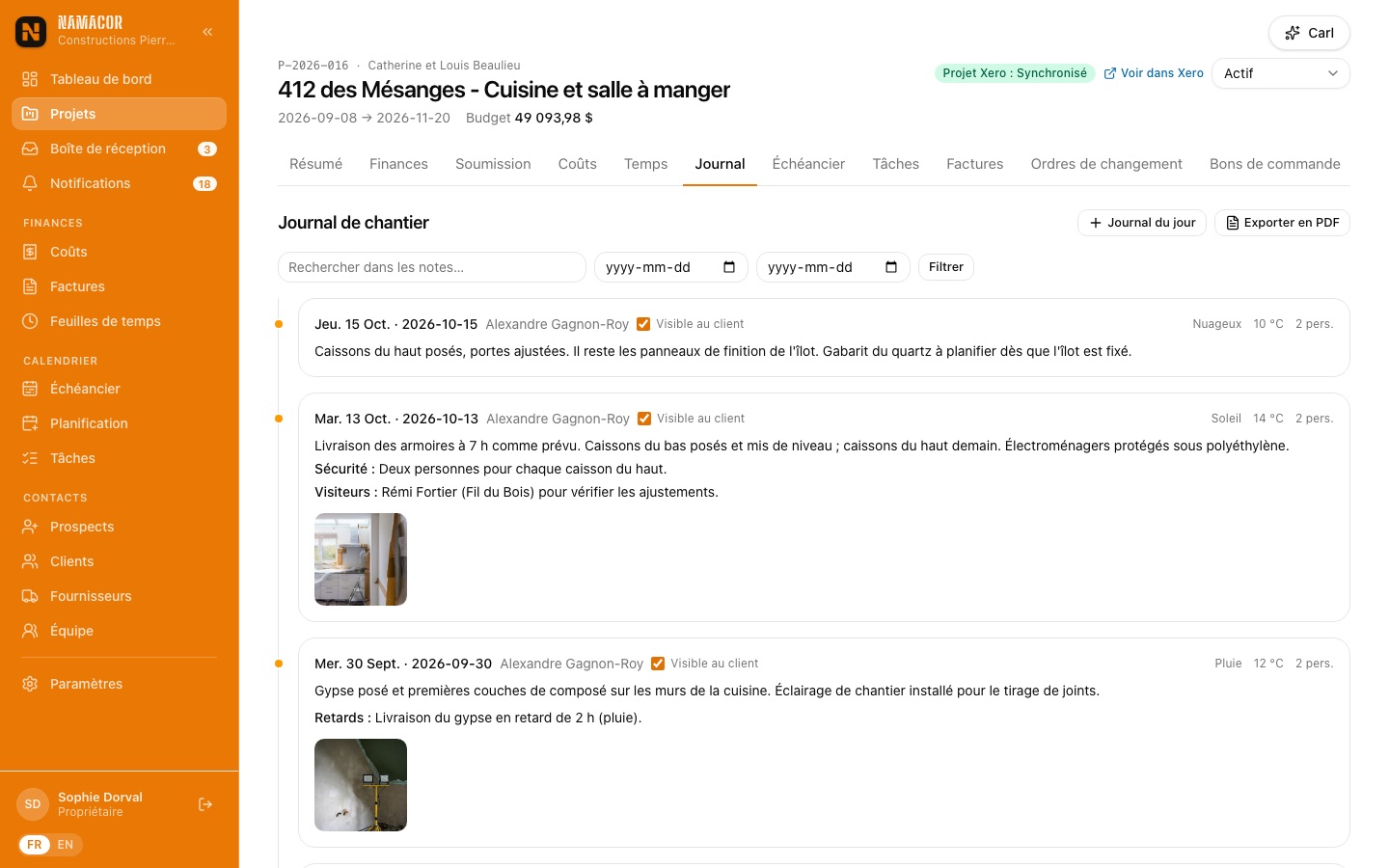

L'onglet Journal du projet de cuisine : chaque entrée, ses photos et la case « Visible au client ».

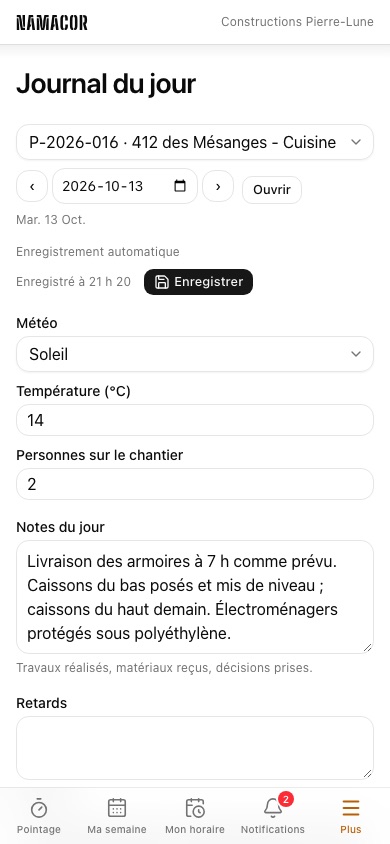

Journal sur le téléphone
Sur le téléphone : météo, température, équipe, notes, enregistrement automatique.

Ce qui est commandé, ce qui reste engagéBons de commande

L'onglet Bons de commande garde ce que vous commandez aux fournisseurs (numérotés BC-2026-…), avec lignes, taxes, PDF et envoi par courriel. Quand la facture du fournisseur arrive, saisissez-la en choisissant le bon : il passe à « Reçu » et le reste engagé se met à jour, ce qui entre dans l'estimation des coûts à l'achèvement du projet.

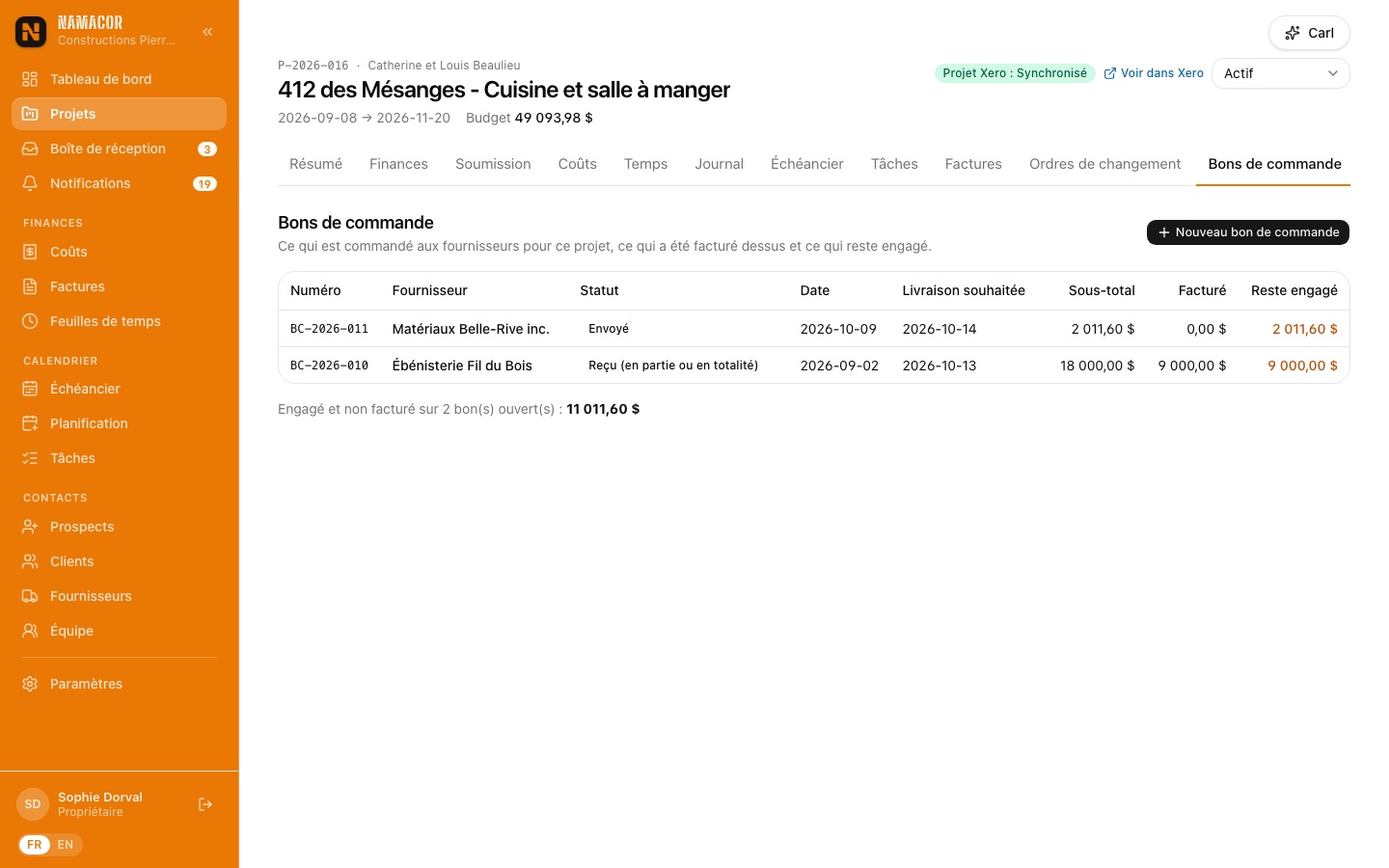

Bons de commande du projet
Deux bons sur la cuisine Beaulieu : les armoires (dépôt de 50 % reçu, 9 000 $ encore engagés) et les matériaux de Belle-Rive.
Bon de commande

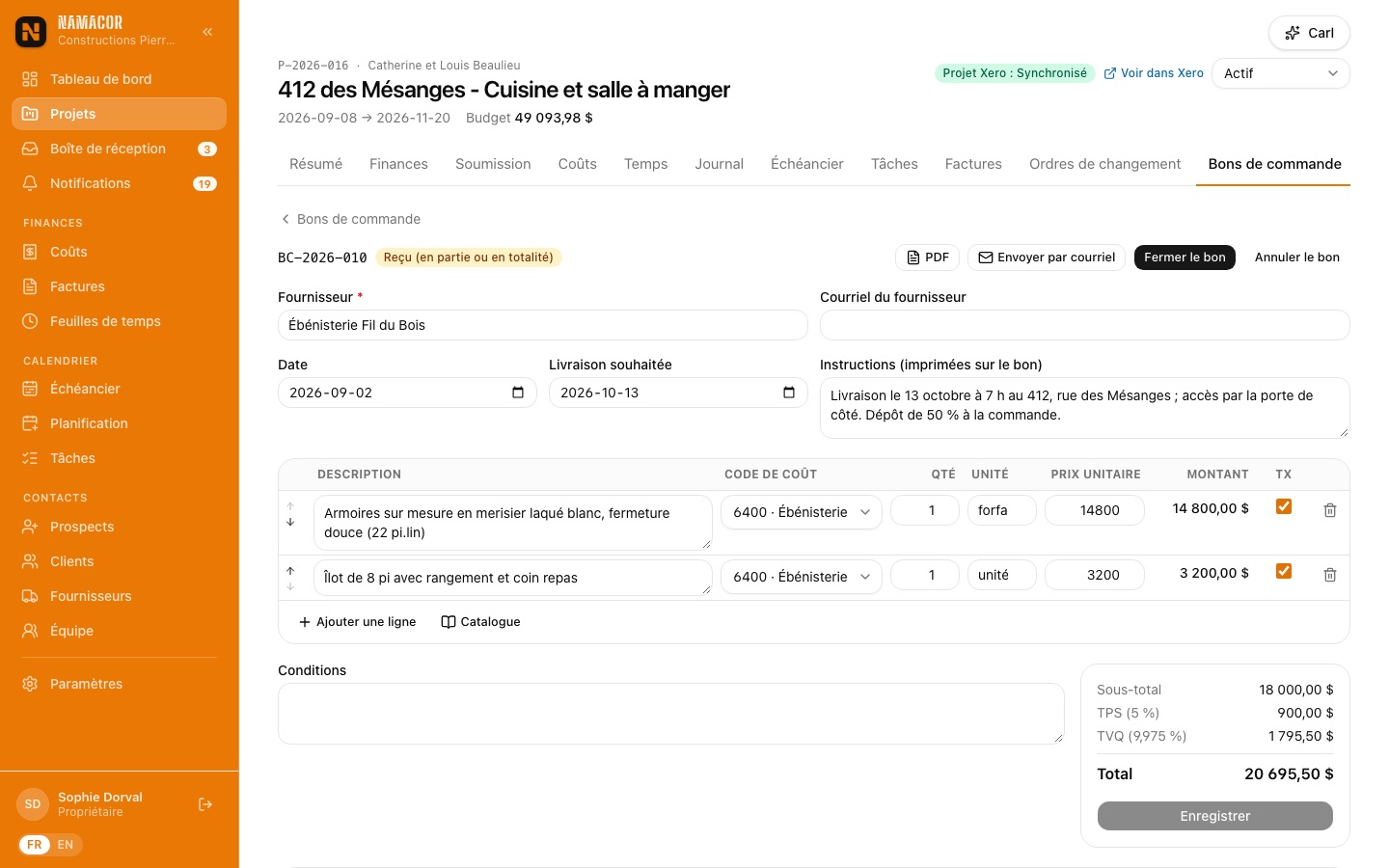

BC-2026-010 à Ébénisterie Fil du Bois, avec les instructions de livraison imprimées sur le bon.
Les bons de commande restent dans NamaCor ; seules les factures fournisseurs reçues partent vers Xero.

Rien ne tombe entre deux chaisesTâches et fichiers

Tâches liste ce qu'il reste à faire, par projet et par personne, avec échéance et priorité. Une tâche assignée notifie la personne, même sur le terrain.

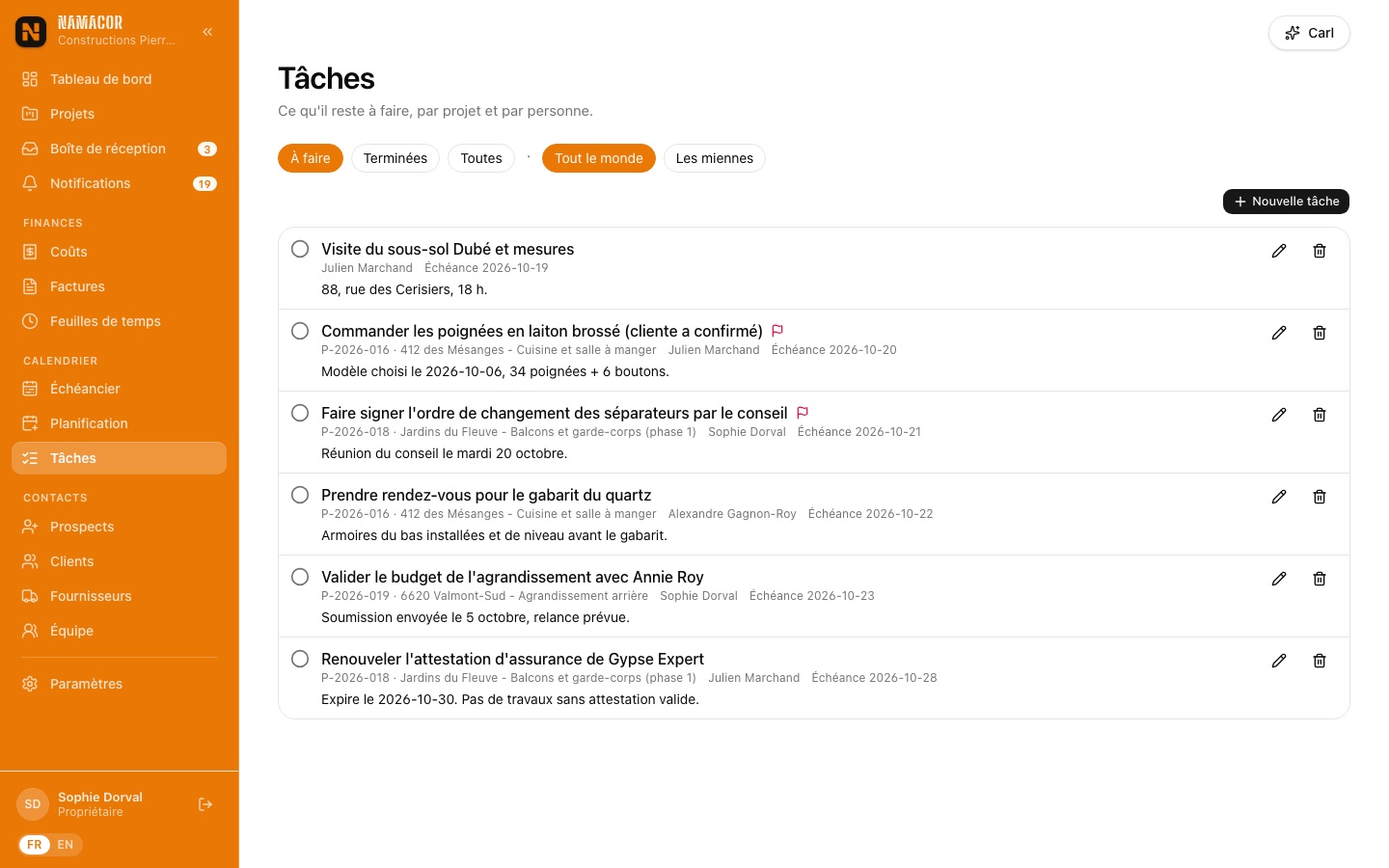

Tâches
Les tâches ouvertes de Constructions Pierre-Lune.

L'onglet Fichiers d'un projet range plans, permis, contrats, photos et rapports. Le bouton œil partage un fichier dans l'espace client.

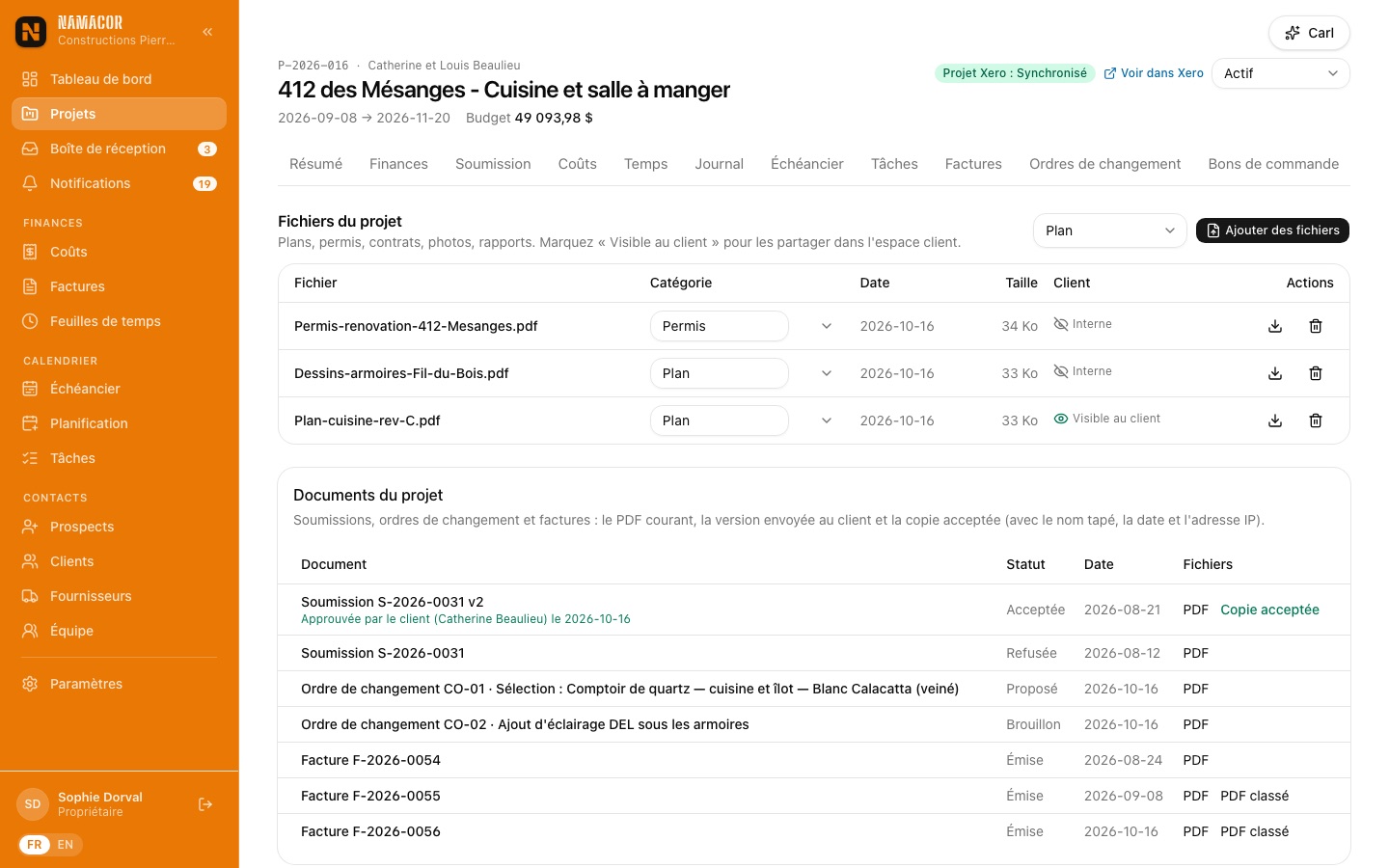

Fichiers du projet
Plans, permis et dessins d'atelier ; le plan révisé est partagé avec la cliente. Sous la liste, les documents du projet (soumissions, ordres de changement) avec leurs PDF.
3
Encaisser

Facturer au bon moment, se faire payer

Les factures se bâtissent à partir du contrat (échéancier de paiement, pourcentage, jalon) ou des heures et déboursés, partent dans Xero avec leur PDF, et leur statut de paiement revient tout seul de Xero.

Facturer selon ce qui est convenuFactures progressives

Dans l'onglet Factures du projet, Nouvelle facture propose plusieurs méthodes :

MéthodeQuand l'utiliser
Échéancier de paiement de la soumissionCochez l'étape atteinte (dépôt, début des travaux…) ; une étape déjà facturée est verrouillée.
% du contratFacturation progressive selon l'avancement (ex. 20 % des balcons).
Montant fixeUn montant libre, avec vos propres lignes.
Jalon de l'échéancierUne étape de l'échéancier du projet est terminée.
Temps et matériaux (coût majoré)Les heures approuvées non facturées et les déboursés à refacturer.

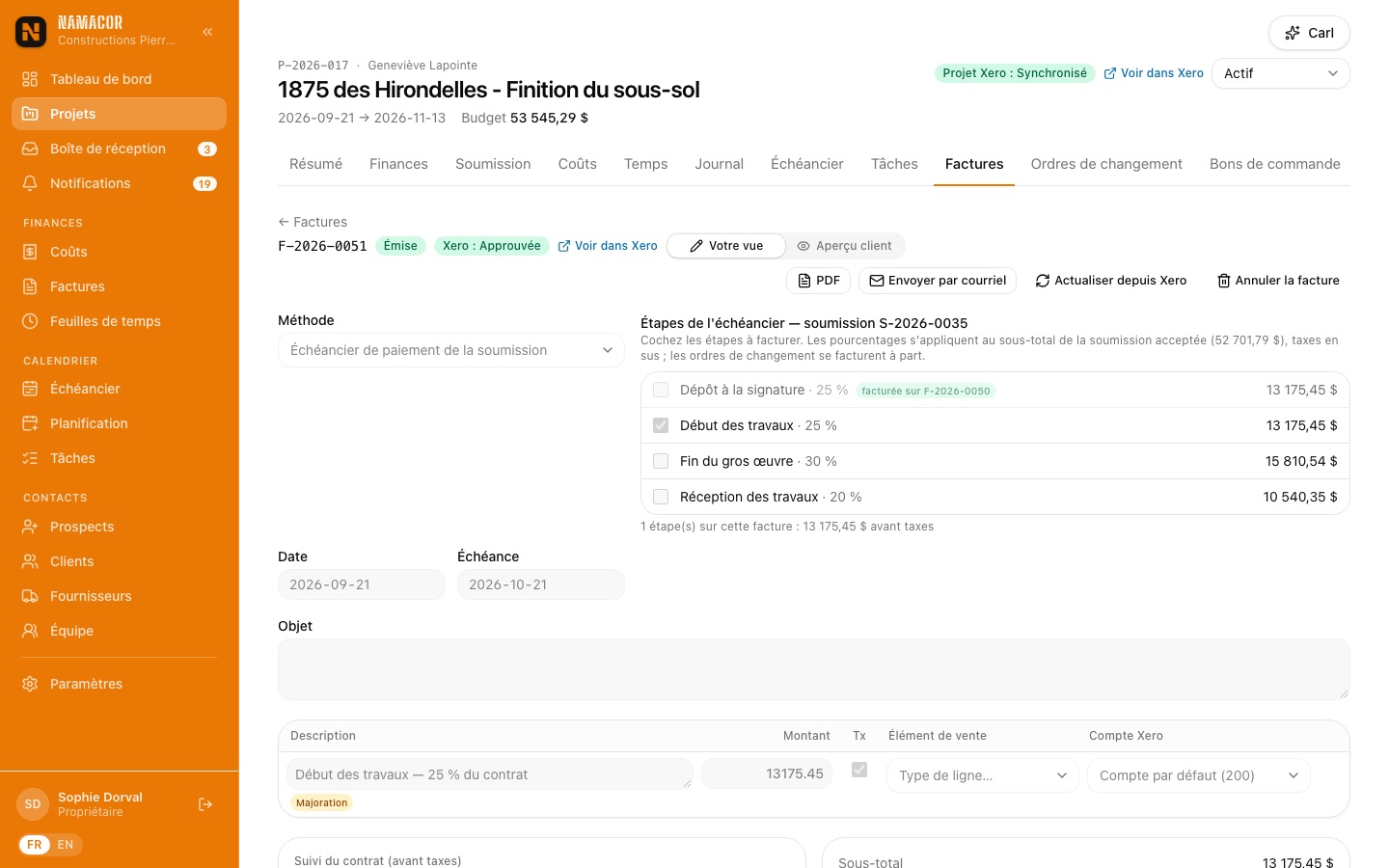

Facture selon l'échéancier
F-2026-0051 au sous-sol Lapointe : l'étape « Début des travaux » de la soumission, le dépôt déjà facturé étant verrouillé.

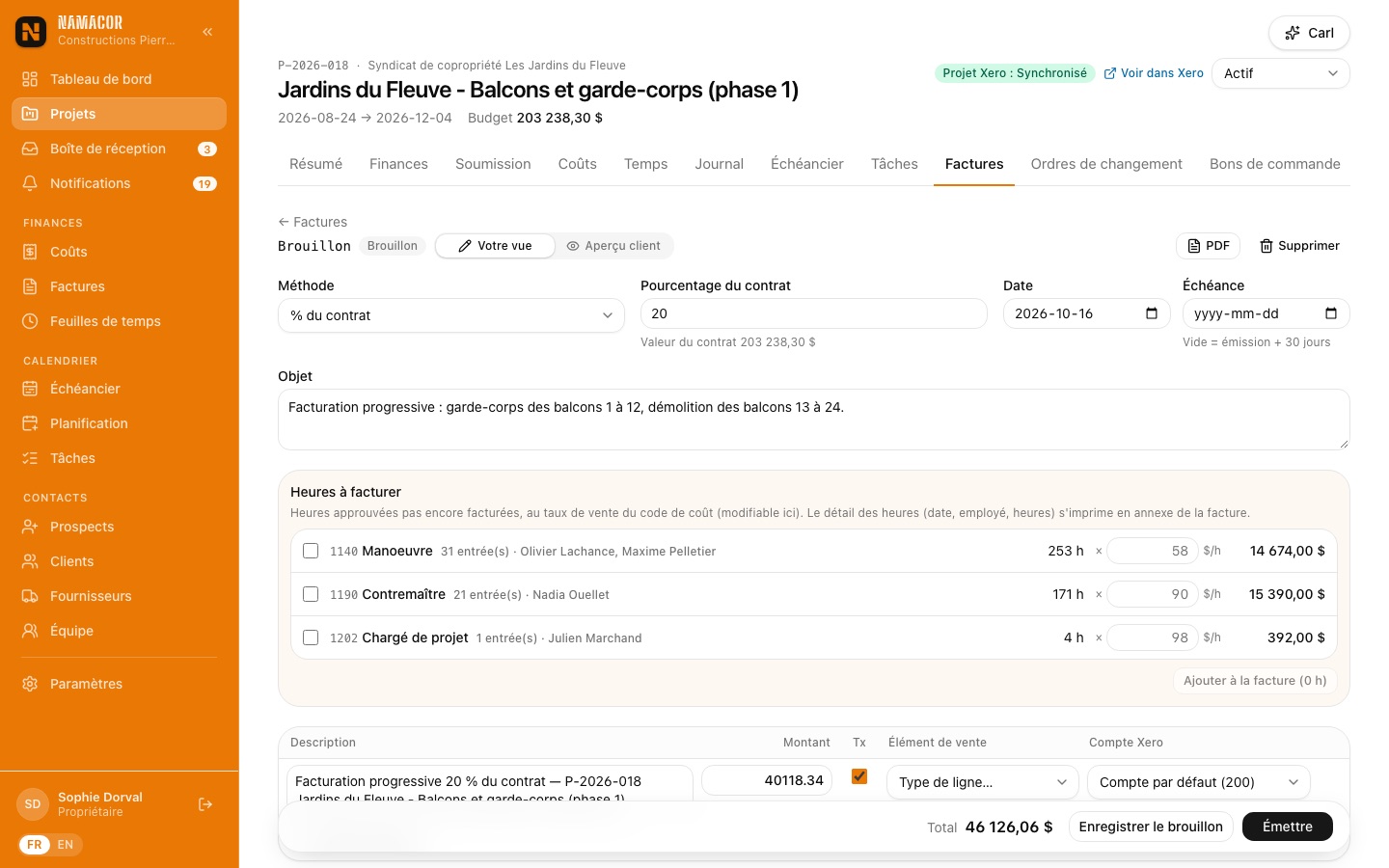

Facture en pourcentage du contrat
Un brouillon à 20 % du contrat des Jardins du Fleuve, avec le suivi du contrat (facturé avant, cette facture, facturé à ce jour).
  1. Choisissez la méthode, puis la date ; l'échéance par défaut suit Paramètres (émission + N jours).
  2. Vérifiez les lignes et l'Aperçu client, puis Enregistrer le brouillon.
  3. Émettre attribue le numéro (F-2026-…), verrouille les montants et envoie la facture à Xero avec son PDF.
  4. Envoyer par courriel au client : PDF joint, lien en ligne, reçus refacturés joints.

Ne plus oublier un débourséRefacturation des coûts et des heures

Un coût marqué refacturable (avec sa majoration) attend dans la section « Coûts à refacturer » de la prochaine facture du projet. Chaque coût coché devient une ligne « Déboursé » et une ligne « Majoration » ; son reçu est joint au PDF, à la facture Xero et au courriel. Il ne peut jamais être refacturé deux fois.

Le bloc Heures à facturer liste les heures approuvées non facturées par code de coût, au taux de vente du code (modifiable par ligne). Le PDF ajoute une annexe « Détail des heures facturées ».

Facture de déboursés

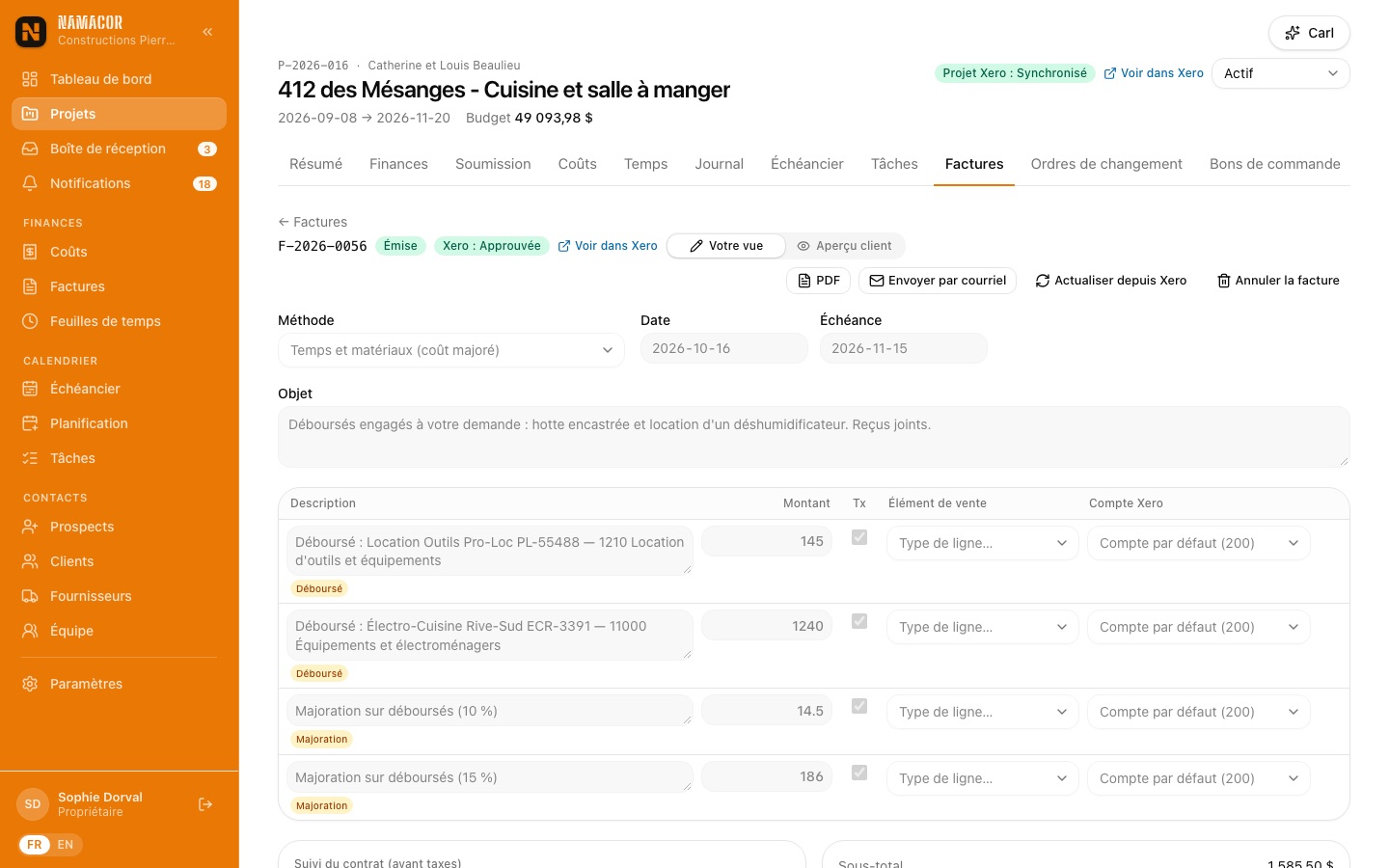

F-2026-0056 : la hotte achetée pour la cliente (majoration 15 %) et la location d'un déshumidificateur (10 %), reçus joints.

Savoir qui doit quoiSuivi des factures et rappels

Le menu Factures liste toutes les factures avec un statut calculé : Brouillon, À envoyer, Envoyée, En retard, Payée en partie, Payée. En tête : le montant à encaisser, le montant en retard, les factures à envoyer et les brouillons, chacun filtrant la liste.

Factures clients
Les factures de Constructions Pierre-Lune.

Sur une facture envoyée, en retard ou payée en partie, Envoyer un rappel prépare le courriel de rappel (solde, échéance, lien, PDF) et compte les rappels envoyés.

Le statut « Payée » vient toujours de Xero, là où les paiements sont saisis ou rapprochés. Une facture payée, même en partie, est verrouillée dans NamaCor.
4
Contrôler

Savoir où vous en êtes, projet par projet

Les factures fournisseurs sont lues automatiquement, codées au bon projet en quelques secondes et envoyées à Xero. L'onglet Finances combine contrat, coûts, heures, engagé et encaissé pour montrer la marge réelle et projetée.

La seule vue qui combine toutFinances du projet

L'onglet Finances calcule : contrat révisé (soumission acceptée + ordres de changement), coûts à ce jour, facturé, encaissé (Xero), marge à ce jour et marge projetée. La liste « À surveiller » signale ce qui mérite votre attention.

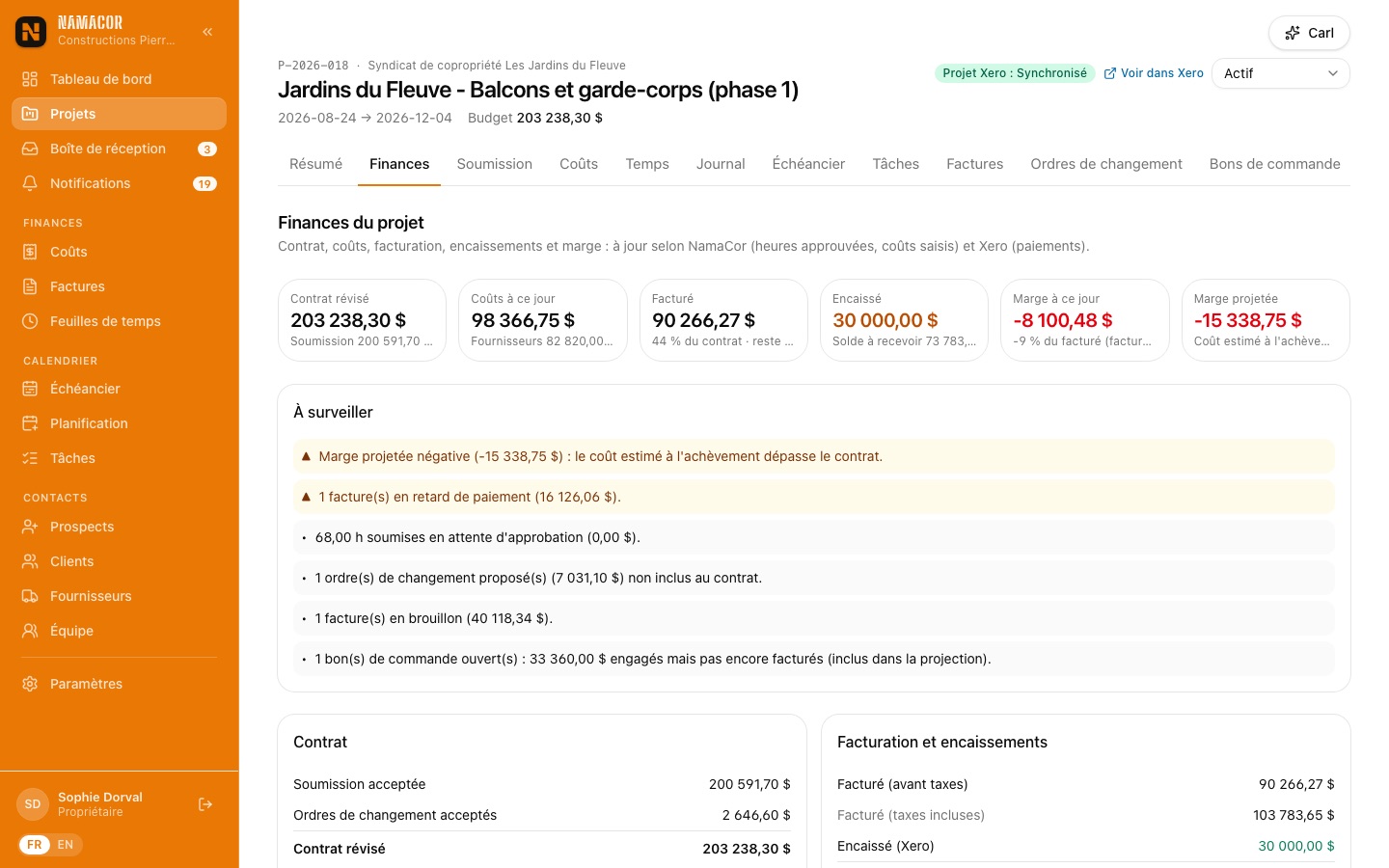

Finances du projet
Les Jardins du Fleuve : contrat révisé de 203 238 $, facturé, encaissé (30 000 $ reçus dans Xero) et la liste « À surveiller » : marge projetée négative, facture en retard, ordre de changement non accepté.
Pour une marge projetée fiable. La projection compare les heures réellement approuvées aux heures estimées de la soumission (colonne « h est. » ou calculette de main-d'œuvre). Si la main-d'œuvre est seulement incluse dans un coût unitaire, sans heures estimées, toutes les heures du chantier apparaissent comme un dépassement.
Finances du sous-sol
Le sous-sol Lapointe : 11 512 $ de marge à ce jour (44 % du facturé) et un premier signal à surveiller.

Budget et réel par catégorie
Budget et réel par catégorie (main-d'œuvre, matériaux, sous-traitance, équipement), trésorerie du projet et flux mensuel.

Chaque dollar dépensé, au bon projetCoûts

Un coût est une facture ou un reçu de fournisseur, toujours rattaché à un projet et à un code de coût, avec son reçu. Le menu Coûts les liste tous, filtrables par projet et par état Xero, avec un lien direct vers la facture fournisseur dans Xero.

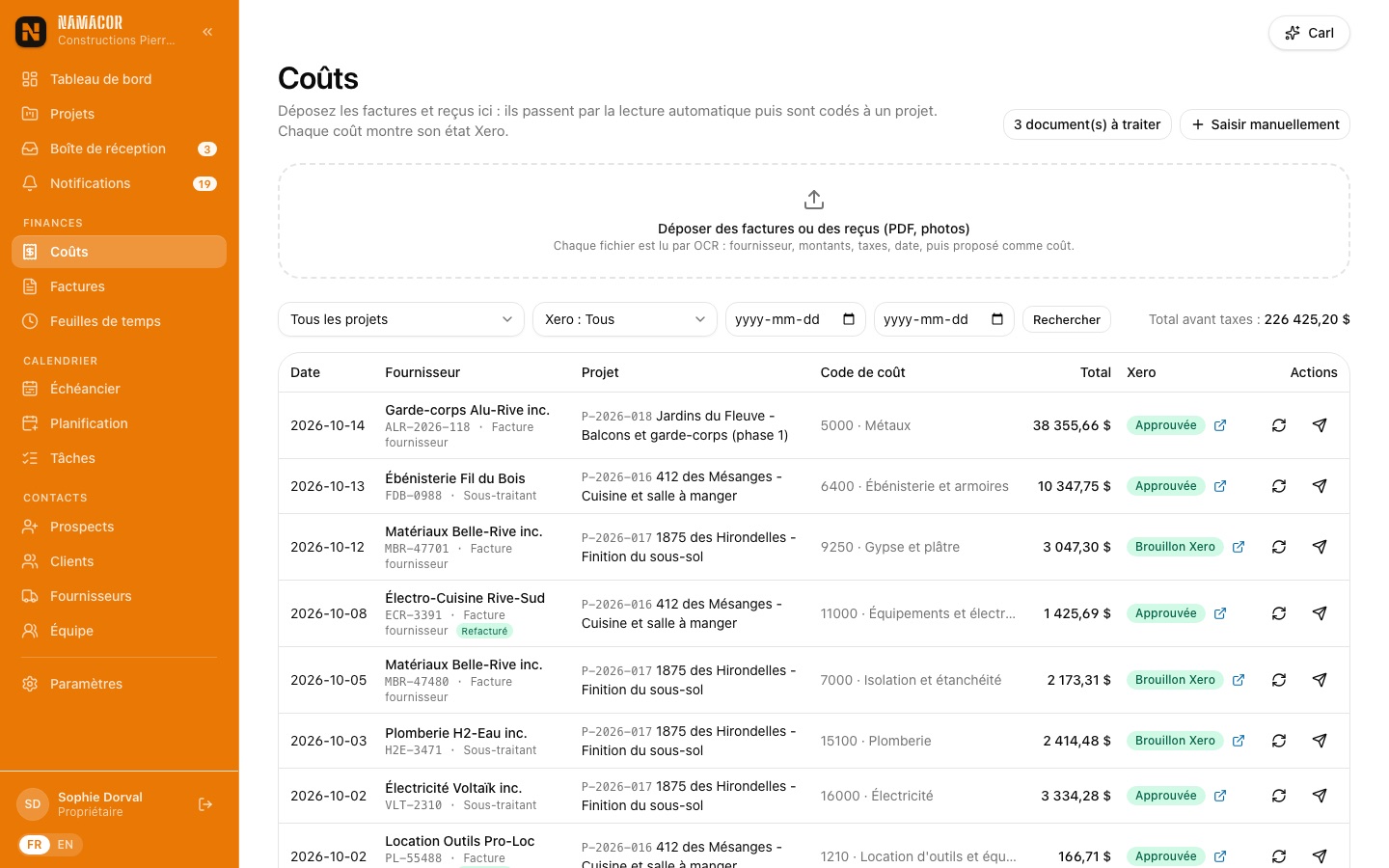

Coûts
Les coûts de Constructions Pierre-Lune, chacun avec son reçu et son état Xero.
  • Saisir manuellement : projet, code de coût, fournisseur, bon de commande, numéro, dates, sous-total (TPS et TVQ calculées), reçu en photo ou PDF.
  • Un retour ou un remboursement se saisit en négatif : il part vers Xero comme note de crédit fournisseur.
  • Un fournisseur saisi pour la première fois est ajouté au répertoire automatiquement.

Fini la saisie des facturesBoîte de réception et lecture automatique

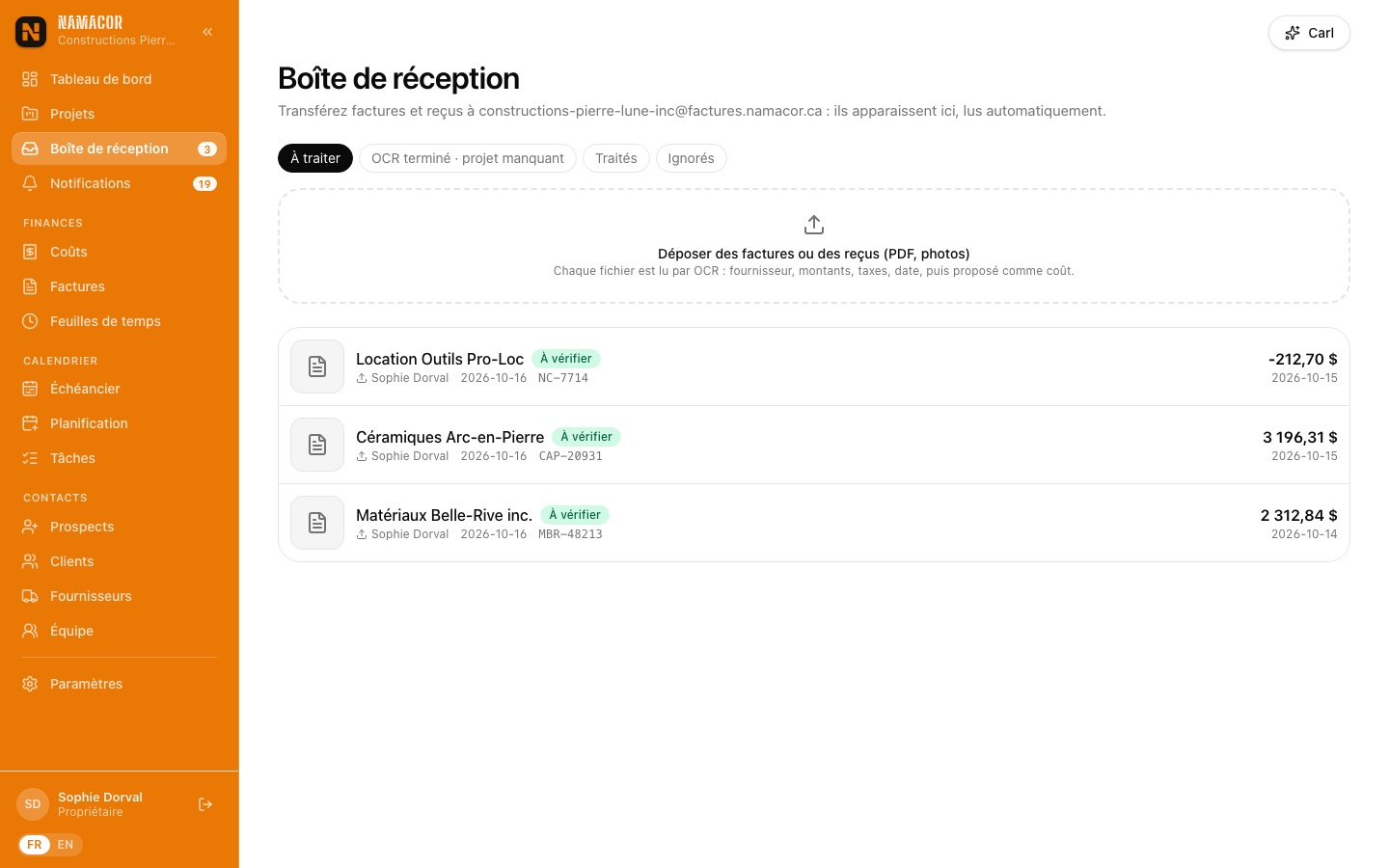

Chaque entreprise a une adresse de réception (votre-entreprise@factures.namacor.ca, dans Paramètres › Documents). Transférez-y les factures et reçus, ou donnez-la à vos fournisseurs. Chaque PDF ou photo est lu par l'IA : fournisseur, numéro, dates, sous-total, TPS, TVQ, total, lignes, et le projet et le code de coût suggérés.

Boîte de réception
Trois documents lus : deux factures et une note de crédit (montant négatif).
Révision d'un document
La révision : le document à gauche, le formulaire prérempli à droite. Le projet est suggéré d'après la mention « Sous-sol Lapointe » sur la facture.
  1. Ouvrez un document À vérifier. Le formulaire est prérempli ; un bandeau « Doublon possible » apparaît si la même facture existe déjà.
  2. Corrigez au besoin, puis Créer le coût. Le fichier devient le reçu du coût et le coût part vers Xero.
  3. Pas encore sûr du projet ? Plus tard l'envoie dans l'onglet « OCR terminé · projet manquant », où le codage rapide assigne projet et code en série.
  4. Une facture pour plusieurs chantiers ? Cochez Répartir ce document entre plusieurs projets : par montants ou par ligne du document. Xero reçoit une seule facture fournisseur, une ligne par projet.

Une comptabilité propre sans double saisieXero

Tout ce qui compte pour votre comptable part vers Xero, correctement codé :

Dans NamaCorDans Xero
Projet actifProjet Xero Projects, option de suivi « Projet », une tâche par code de main-d'œuvre
Heure approuvéeEntrée de temps dans le projet Xero
Coût (facture fournisseur)Facture fournisseur avec compte de dépense, suivi par projet et reçu joint
Coût négatifNote de crédit fournisseur
Facture émiseFacture client avec PDF et reçus refacturés joints
Paiement saisi dans XeroRelu par NamaCor (en continu et chaque nuit) : Payée, Payée en partie
Paramètres Xero
Paramètres › Xero : organisation confirmée, réglages de synchronisation et file des tâches.
Coûts envoyés à Xero
Les coûts avec leur état Xero et le lien direct vers la facture fournisseur.
  1. Paramètres › Xero › Connecter Xero, puis autorisez votre organisation.
  2. Confirmez l'organisation (nom, code court, Xero Projects disponible) : rien ne part tant que le propriétaire n'a pas confirmé.

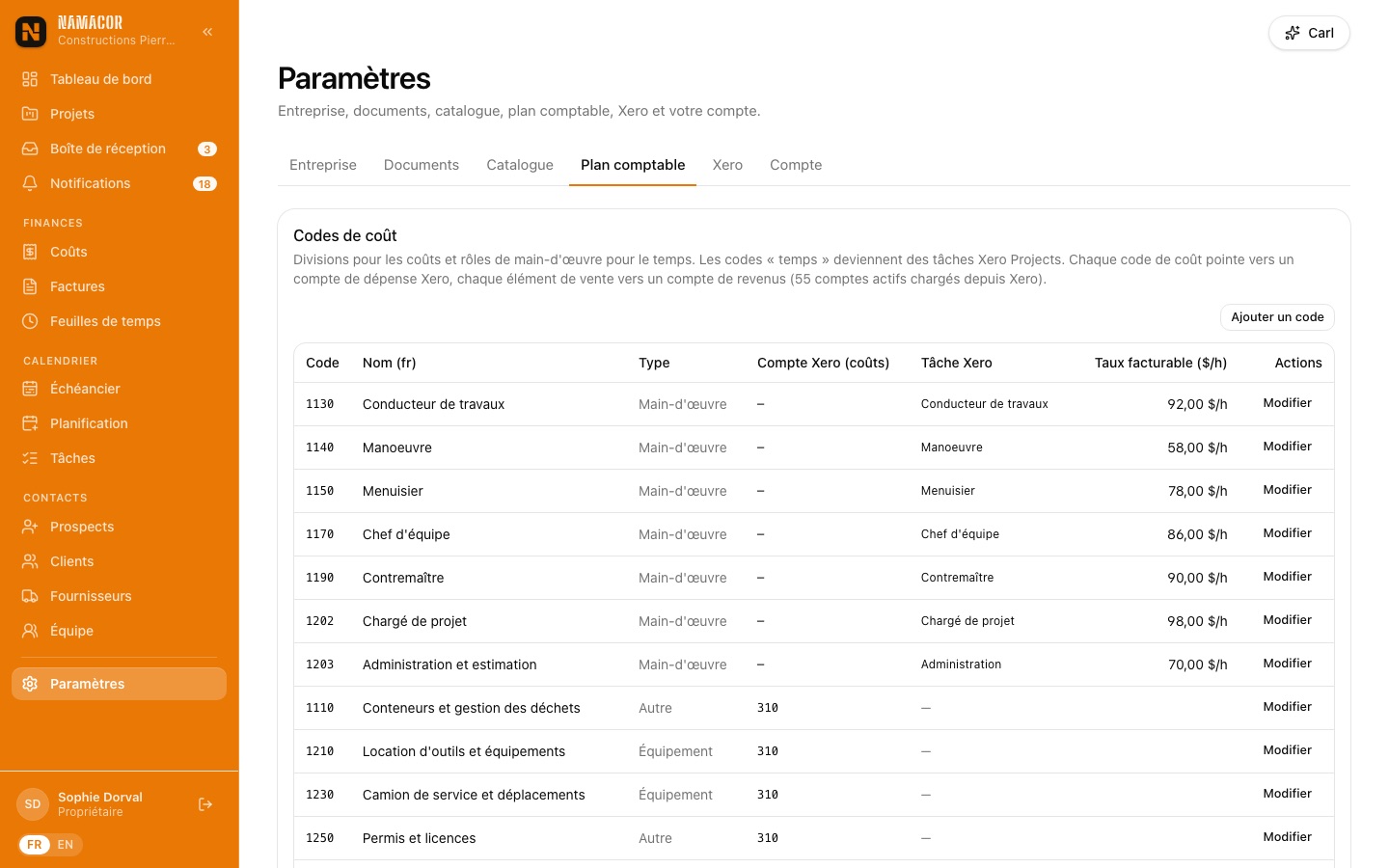

  3. Dans Paramètres › Plan comptable, associez chaque code de coût à un compte de dépense et chaque élément de vente à un compte de revenus.
  4. Choisissez la catégorie de suivi « Projet », les codes de taxe, le statut d'envoi des factures (brouillon ou approuvée) et le moment de création des projets Xero.
Chaque appel à Xero est journalisé (piste d'audit pour le comptable). Une tâche en échec se relance depuis Paramètres › File de synchronisation.
5
Collaborer

Le client dans la boucle

Les extras sont approuvés avant d'être faits, les choix de finition se font en ligne contre une allocation, et le client suit son projet dans son espace sans appeler le bureau.

Plus d'extras contestésOrdres de changement

Un ordre de changement (CO-01, CO-02… par projet) se bâtit comme une soumission, avec sections, lignes et calculette. Il naît en brouillon, invisible du client. Joignez les pièces justificatives (fichiers du projet, factures fournisseurs) : elles suivent le PDF envoyé au client.

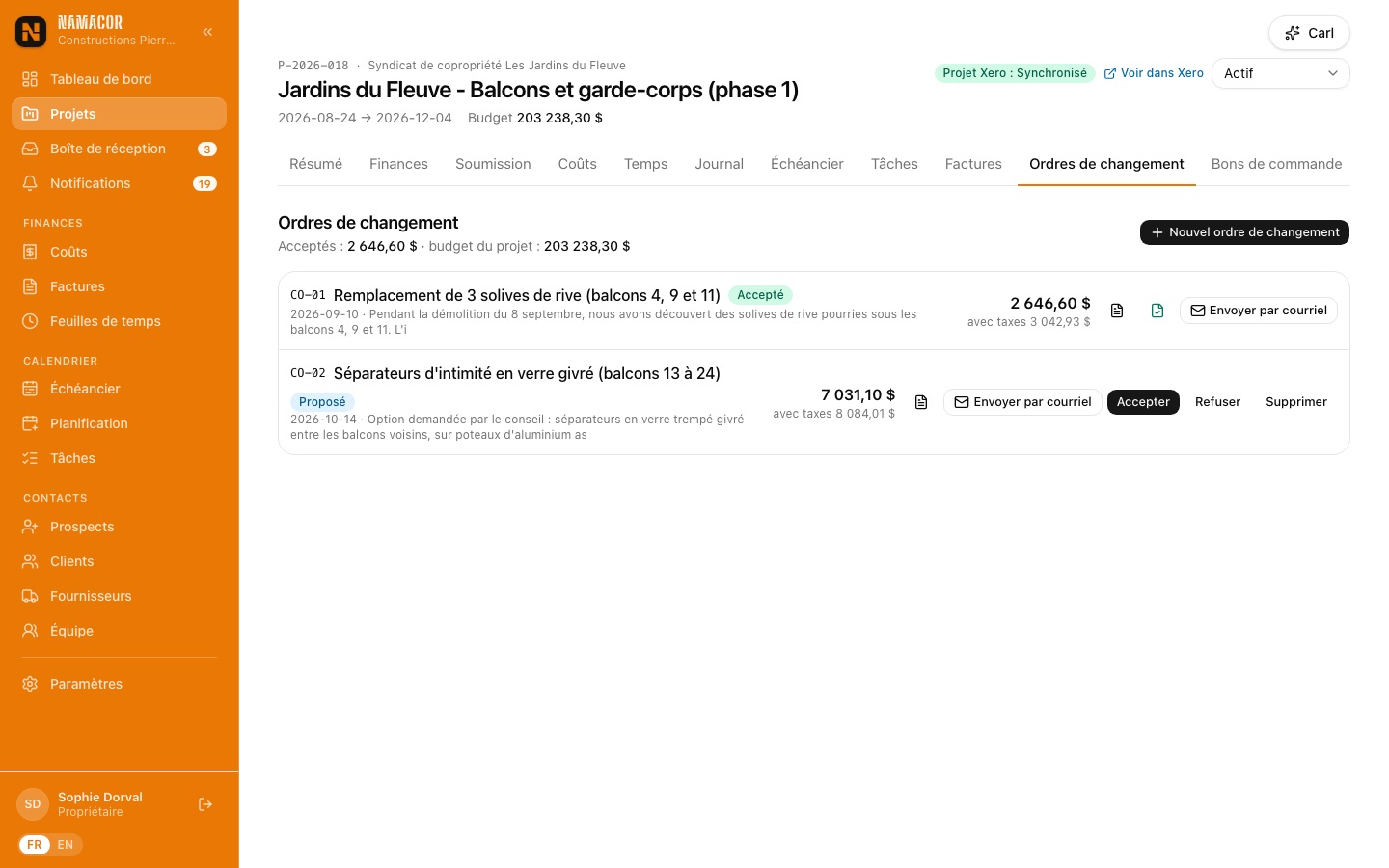

Ordres de changement
Les Jardins du Fleuve : CO-01 accepté (solives pourries découvertes à la démolition), CO-02 proposé au conseil.
Éditeur d'ordre de changement
CO-01 avec la note de l'ingénieur jointe ; le contrat révisé passe à 203 238 $.
  1. Onglet Ordres de changement › Nouvel ordre de changement, puis Créer et détailler.
  2. Expliquez les travaux, ajoutez les lignes (un montant négatif fait un crédit) et cochez les pièces justificatives.
  3. Proposer au client : il le voit dans son espace et l'approuve en tapant son nom, ou vous cliquez Accepter.
  4. Accepté, son montant s'ajoute au contrat et au budget du projet (et à l'estimation du projet Xero).
Carl peut le rédiger. Demandez à Carl « prépare un ordre de changement pour… » : il crée un brouillon, invisible du client, que vous vérifiez.

Les choix de finition, sans les allers-retoursSélections du client

Pour chaque élément à choisir (comptoir, céramique, robinetterie), indiquez l'allocation prévue au contrat et proposez des options avec photo, prix et fournisseur. Publier au client l'envoie dans son espace ; il choisit en tapant son nom. Confirmer le choix verrouille la sélection et crée l'ordre de changement de l'écart avec l'allocation (un crédit si l'option coûte moins).

Sélection du comptoir de quartz
Le comptoir de quartz de la cuisine Beaulieu : allocation de 5 300 $, trois options ; l'écart de chacune est affiché.
Choix dans l'espace client
Dans son espace, la cliente voit les options, leurs photos et l'écart avec l'allocation.
Confirmation du choix
Elle confirme son choix en tapant son nom ; l'ordre de changement suit.

Moins d'appels, plus de confianceEspace client

Le client se connecte par un lien ou un code envoyé par courriel, sans mot de passe. Il voit les projets que vous rendez visibles (interrupteur Espace client du Résumé) : valeur du contrat, facturé et payé, soumissions, ordres de changement, factures (payée, à payer), échéancier, entrées de journal visibles avec photos, sélections, rapports et fichiers partagés. Jamais vos coûts, vos heures ni vos marges.

Accueil de l'espace client
L'accueil : ses projets et le solde à payer.
Factures dans l'espace client
Les factures, payées ou à payer, avec leur PDF.
Journal dans l'espace client
Les entrées de journal partagées, avec photos.

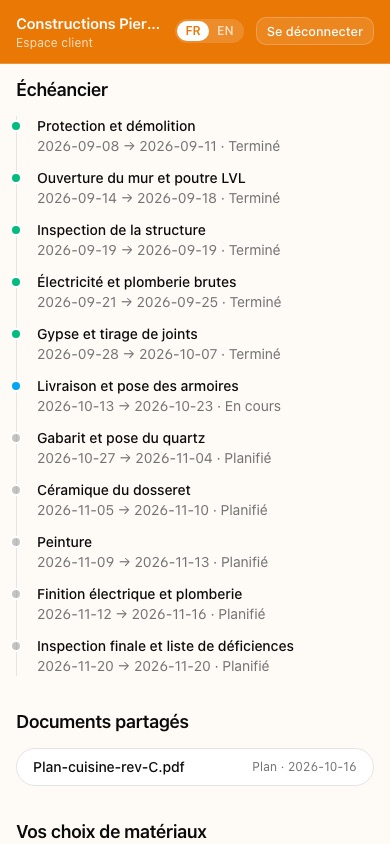

Échéancier dans l'espace client
L'échéancier des travaux.
  1. Fiche client › Inviter le client (courriel et nom). Il reçoit son accès dans sa langue.
  2. Résumé du projet › interrupteur Espace client.
  3. Chaque courriel de soumission, d'ordre de changement ou de facture contient aussi un lien public vers le document, valide 180 jours ; de là, le client peut demander son accès à l'espace client en un clic.

Un rapport qui s'écrit tout seulRapports d'avancement

Choisissez une période : le brouillon se compose à partir des journaux de chantier, des heures approuvées, des étapes franchies et à venir, des tâches terminées et des factures, avec les photos de la période présélectionnées. Après relecture, Envoyer le rapport produit le PDF, l'envoie au client, le classe dans les fichiers et le publie dans son espace.

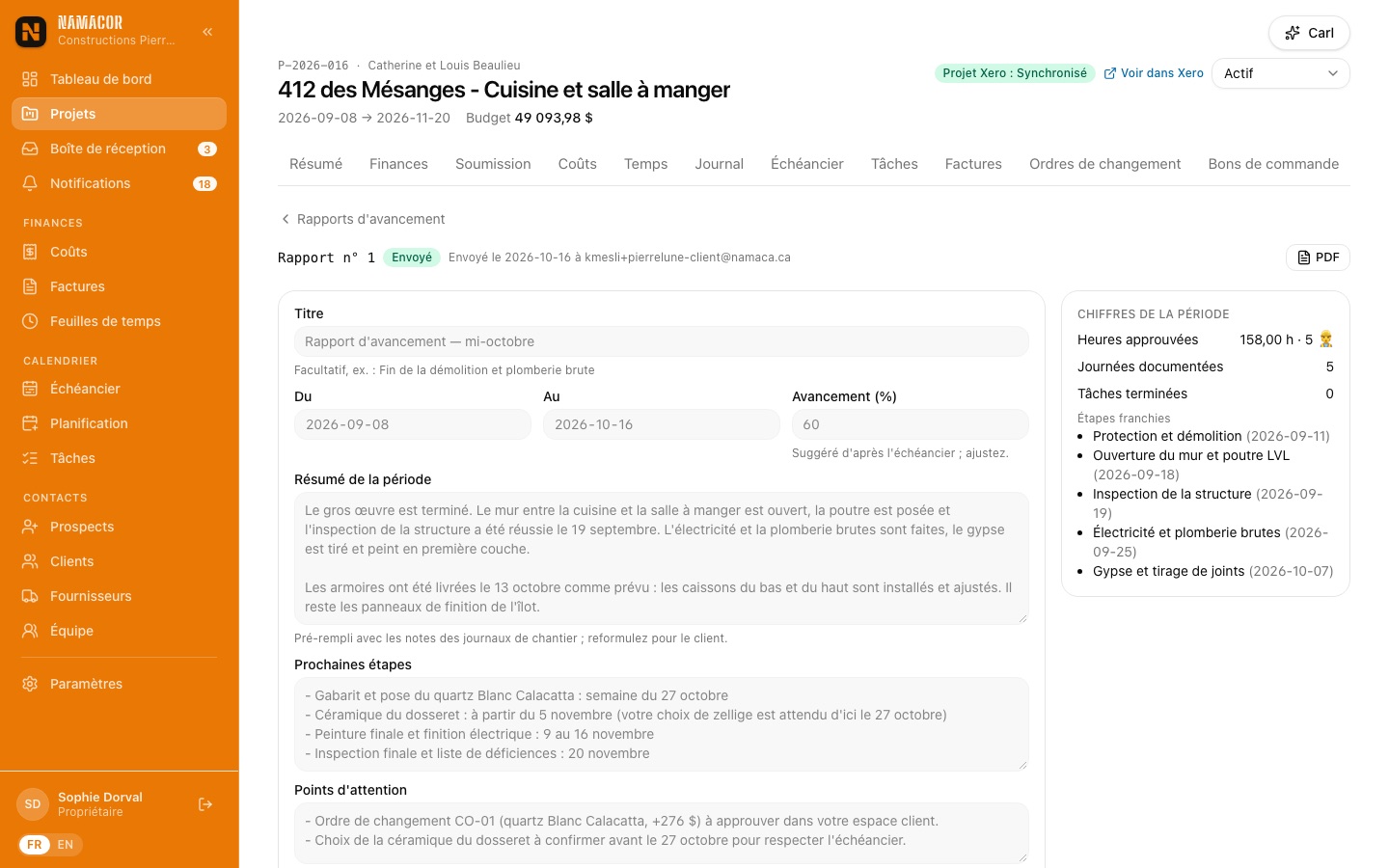

Rapport d'avancement
Le rapport de mi-octobre de la cuisine Beaulieu : texte reformulé pour la cliente, chiffres de la période et quatre photos choisies.

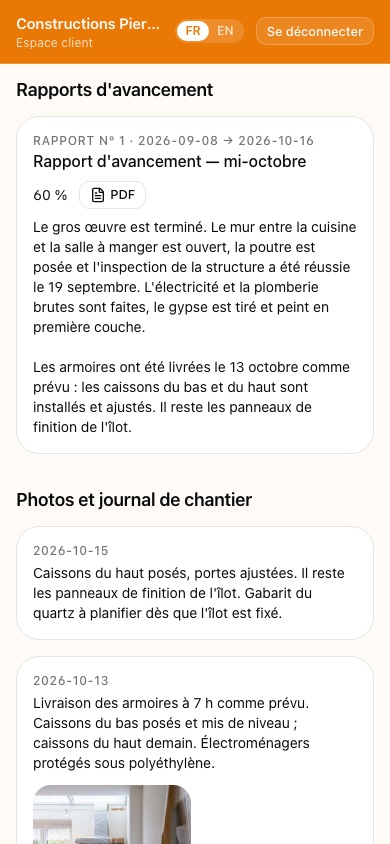

Rapport dans l'espace client
Le même rapport, publié dans l'espace client avec son PDF.

Qui a fait quoi, et quandÉvénements et notifications

L'onglet Événements de chaque projet est son journal complet, écrit par la base de données elle-même : soumissions, ordres de changement, bons de commande, factures, paiements, courriels, journaux, fichiers et tâches, avec l'auteur et l'heure. Rien n'y échappe, que l'action vienne du bureau, du client ou de Xero.

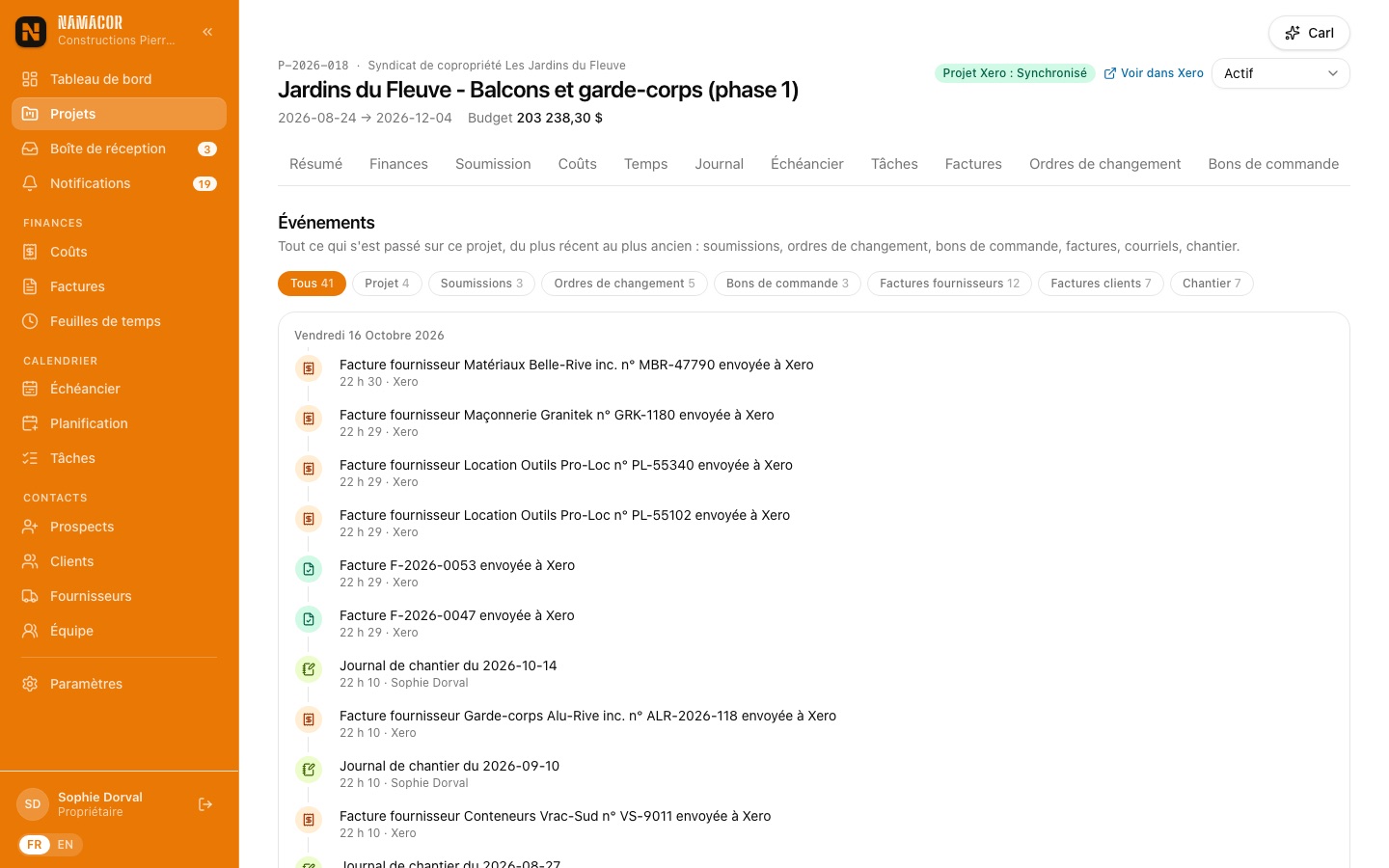

Événements du projet
Les événements des Jardins du Fleuve, filtrables par famille.

La page Notifications regroupe ce qui vous concerne : approbations et refus des clients, prix reçus, factures payées, tâches assignées, demandes de soumission. Chacun choisit ses courriels : Important seulement, Tout ou Jamais.

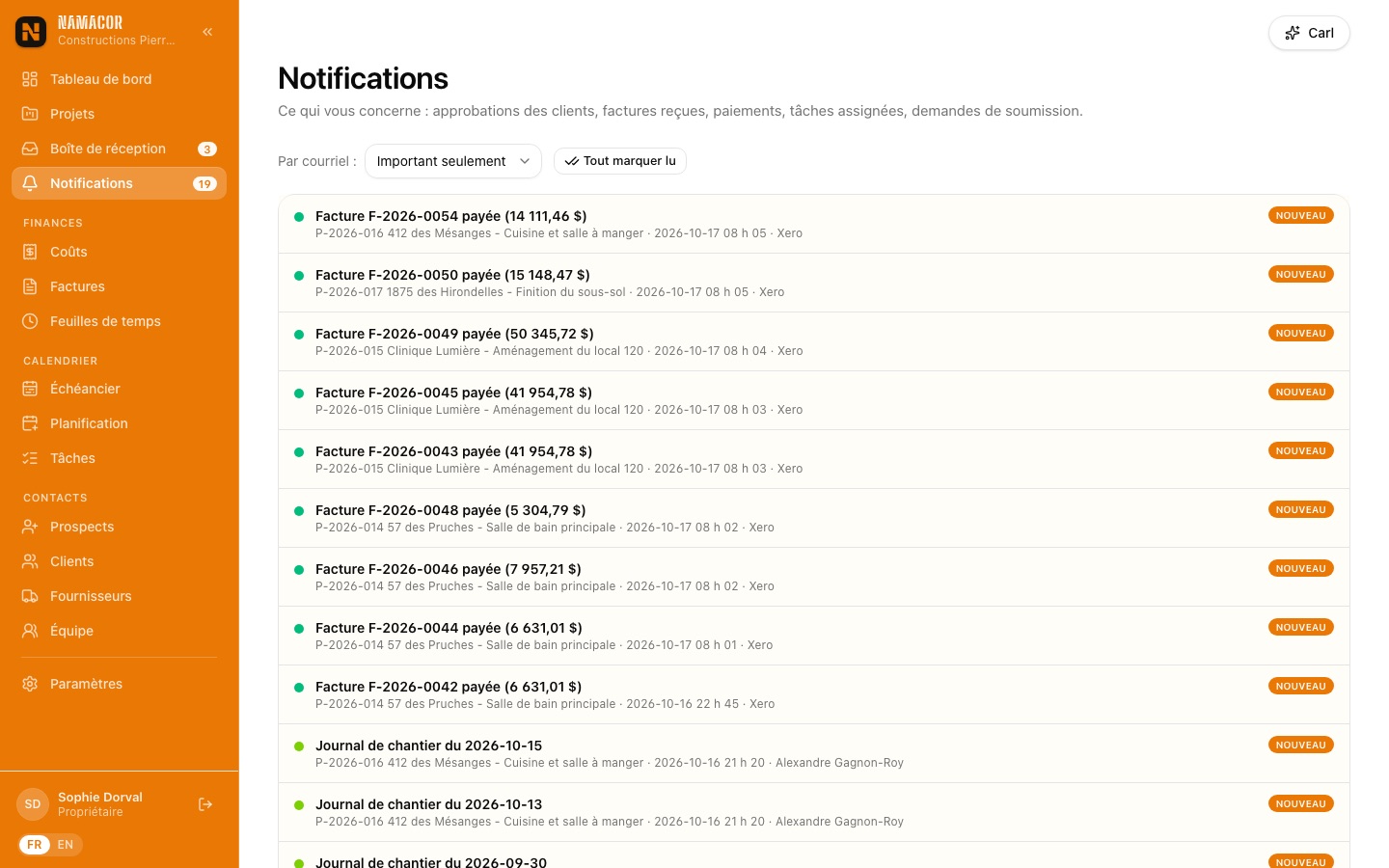

Notifications
Prix reçus des sous-traitants et nouvelles demandes du formulaire public.
6
Carl

Demandez, Carl cherche

Carl est l'assistant de NamaCor pour le bureau. Il répond avec vos vraies données : finances d'un projet, budget contre coûts par code, factures ouvertes, horaire, heures, fournisseurs et leurs licences, état de Xero. Il rédige aussi courriels et textes de soumission, et peut créer une tâche ou un ordre de changement en brouillon.

Carl et la marge d'un projet
« Où en est la marge des Jardins du Fleuve ? » : Carl compare budget et coûts par code.

Carl et la conformité
« Quels sous-traitants ont une licence ou une assurance à renouveler ? »

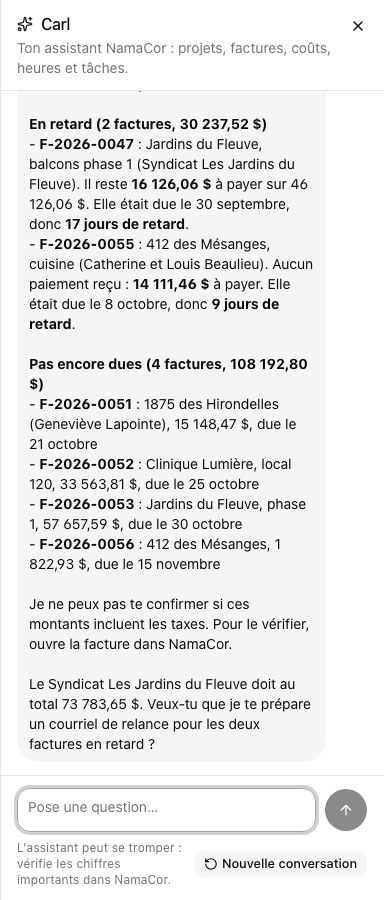

Carl et les factures ouvertes
« Quelles factures sont ouvertes ou en retard ? »
Carl rédige un ordre de changement
Carl prépare l'ordre de changement en brouillon et donne le lien pour le relire.
  • Ouvrez Carl avec le bouton en haut à droite de chaque page ; la réponse s'affiche dans un panneau, avec liens vers les écrans concernés.
  • Carl voit seulement ce que votre rôle permet de voir, dans votre entreprise.
  • Il n'envoie rien lui-même : il rédige, vous copiez. Ses seules écritures sont une tâche ou un ordre de changement en brouillon, à votre demande.
  • Il répond aussi aux questions « comment faire… » sur NamaCor.
7
Administration

Paramètres, équipe et fournisseurs

Réglé une fois, utilisé partout : vos coordonnées, vos taxes et conditions, votre plan comptable, vos taux et votre répertoire de sous-traitants avec leurs licences et assurances.

Paramètres

OngletCe qu'on y règle
EntrepriseRaison sociale, NEQ, licence RBQ, numéros de TPS et TVQ, adresse, lien du formulaire public, taux et codes de taxe.
DocumentsConditions des soumissions et des factures, prix montrés au client, échéancier de paiement par défaut, majoration des déboursés, retenue, adresse de réception des factures, expéditeur et adresse de réponse des courriels, semaine et arrondi des heures, rappel de fin de journée, modèles de conditions, numérotation.
CatalogueCatalogue de prix, unités de mesure, modèles de soumission.
Plan comptableCodes de coût (type, compte de dépense Xero, tâche Xero, taux facturable) et éléments de vente (compte de revenus, taxable).
XeroConnexion, confirmation de l'organisation, catégorie de suivi, statuts d'envoi, file de synchronisation.
CompteVotre langue et, si vous le souhaitez, un mot de passe (la connexion par code reste disponible). Les préférences de courriel se règlent en haut de la page Notifications.
Paramètres, entreprise
La fiche de l'entreprise.
Paramètres, documents
Conditions des soumissions : « ## Titre » devient un titre souligné, « - » une puce.
Plan comptable
Les codes de coût : main-d'œuvre par rôle (avec taux facturable), puis matériaux et sous-traitance par division.

Équipe et rôles

RôlePeut
PropriétaireTout : utilisateurs, connexion Xero, taux internes, paramètres.
BureauClients, projets, soumissions, coûts, factures, échéancier, approbation des heures, synchronisation.
TerrainSur ses projets : ses heures, le pointage, le journal, des coûts avec reçu, l'échéancier. Jamais un montant.

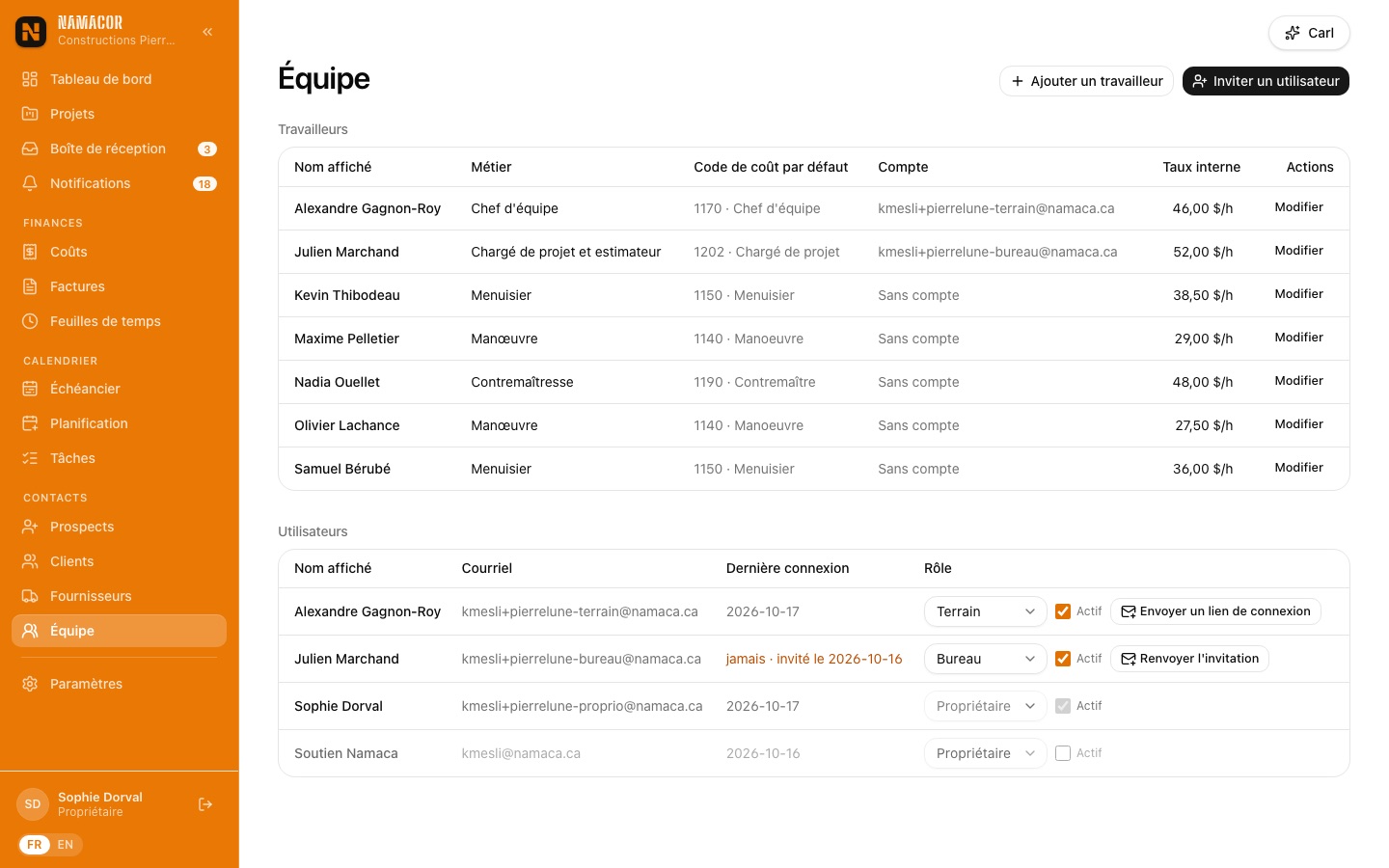

Équipe
Les travailleurs (avec leur taux interne, visible du propriétaire seulement) et les utilisateurs.
  • Ajouter un travailleur : un travailleur n'a pas besoin de compte pour qu'on saisisse ses heures.
  • Inviter un utilisateur : un courriel d'invitation ; la personne se connecte ensuite par code.
  • Dans l'onglet Équipe d'un projet, un taux facturé propre à un travailleur peut remplacer celui du code de coût.

Fournisseurs et sous-traitants

Le répertoire garde le type, la spécialité, le contact, la licence RBQ, l'assurance et l'attestation CNESST avec leurs dates : badge rouge si expiré, ambre à moins de 30 jours. La fiche montre l'historique des bons de commande, factures reçues et demandes de prix.

Fournisseurs et sous-traitants
La licence RBQ de Maçonnerie Granitek est échue ; deux assurances arrivent à échéance.

Constructions Pierre-Lune inc., ses employés, clients, fournisseurs, adresses, numéros (555) et documents sont fictifs, créés pour cette démonstration. Toute ressemblance avec une entreprise ou une personne réelle serait une coïncidence. NamaCor est un produit de Namaca Services Inc., Montréal.
